[案例分析题]

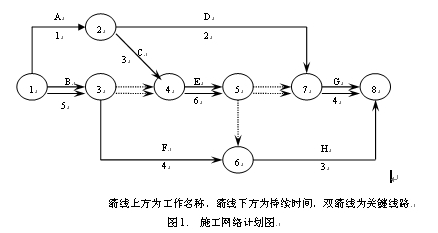

某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一个分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B,E,G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为240元/台班。施工网络计划如图1所示(单位:天)。

建议双方合同约定八月十五日开工。工程施工中发生了如下事件:

(1)降水方案错误,致使工程D推迟两天,乙方人员配合用工5个工日,窝工6个工日。

(2)8月21日至8月22日,因供电中断停工2天,造成人员窝工16个工日。

(3)因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过了10%;合同中该工作的全费用单价为110元/m3,经协商调整后全费用单价为100元/m3。

(4)为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作全费用单价为128元/m3。

(5)在工作D、E均完成后,甲方指定增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。

问题:

1.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。

2.每项事件工期索赔各是多少?总工期索赔多少天?

3.工作E结算价应为多少?

4.假设人工工日单价为50元/工日,合同规定窝工人工费补偿标准为25元/工日,因增加用工所需管理费为增加人工费的20%,工作K的综合取费为人工费的80%。试计算除事件3外合理的费用索赔总额。

参考答案与解析:

相关试题

【背景材料】某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降

[案例分析题] 【背景材料】某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中,台班折旧费为50元/台班。施工网络计划如图2-3所示(单位:天)。甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:事件一:降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工

  • 查看答案
  • 某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水

    [案例分析题] 某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划如图2—17所示。甲、乙双方约定某年6月15日开工,在工程施工中发生了如下事件。事件1:由于降水施工方(丙方)原因,致使工作J推迟了2d。事件2:6月21~22日,整个施工现场停电造成停工2d。事件3:因设计变更,工作B土方工程量由300m3增至350m3,工作持续时间增加1d,该工作综合单价为每立方米50元。【问题】1.在不考虑事件1、

  • 查看答案
  • 背景资料:<br />某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降水公司订立了工程降水合同。甲.乙双方合同规定:采用单价合同,每一分项工程的实际工程量增

    [问答题]背景资料:某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降水公司订立了工程降水合同。甲.乙双方合同规定:采用单价合同,

  • 查看答案
  • 某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定.采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的15%以上时调

    [问答题]某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定.采用单价合同,每一分项工程的实际工程量

  • 查看答案
  • 某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定.采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的15%以上时调

    [问答题]某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定.采用单价合同,每一分项工程的实际工程量

  • 查看答案
  • 某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划如图1所示。<br /><img src

    [问答题]某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划如图1所

  • 查看答案
  • 背景:<br />某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划如图1所示。<br /

    [问答题]背景:某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划如

  • 查看答案
  • 四、某业主(甲方)与某工程公司(乙方)订立了施工合同,同时与某指定承包人订立了设备供应合同。甲乙双方合同规定:采用单价合同,每一分项工程的工程量增减风险系数为10%;主导施工机械一台(乙方自备),台班

    [问答题]四、某业主(甲方)与某工程公司(乙方)订立了施工合同,同时与某指定承包人订立了设备供应合同。甲乙双方合同规定:采用单价合同,每一分项工程的工程量增减风

  • 查看答案
  • 某厂(甲方)与某建筑公司(乙方)签订了某工程项目施工合同,同时与某降水公司签订了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调

    [问答题]某厂(甲方)与某建筑公司(乙方)签订了某工程项目施工合同,同时与某降水公司签订了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量

  • 查看答案
  • 某厂(甲方)与某建筑公司(乙方)签订了某工程项目施工合同,同时与某降水公司签订了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调

    [问答题]某厂(甲方)与某建筑公司(乙方)签订了某工程项目施工合同,同时与某降水公司签订了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量

  • 查看答案
