A安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、燃气锅炉、配电柜、水泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的冷水机组、燃气锅炉、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。
A安装公司项目部进场后,编制了施工进度计划(见表1H420090—6)、预算费用计划及质量预控方案。对业主采购的冷水机组、燃气锅炉、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将冷水机组、燃气锅炉等设备二次搬运到安装位置,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到设计及安装说明书要求。
在施工中曾发生过以下3个事件。
事件一:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达16万元,项目部对B公司提出了警告,要求加快进度。
事件二:在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。
事件三:在分布式能源中心项目试运行验收中,有一台冷水机组运行噪声较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。

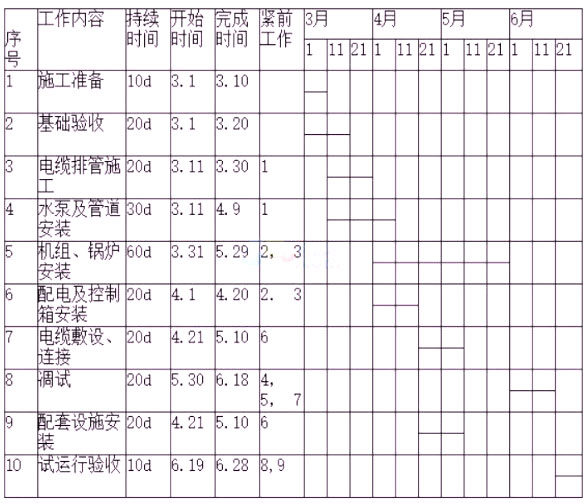

施工进度计划表1H420090—6

[问答题]背景某安装公司承包一项演艺中心的空调工程,演艺中心地处江边(距离江边100m),空调工程设备材料:双工况冷水机组(650Rt).蓄冰槽.江水源热泵机组
[问答题]A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电.供冷.供热)机组.配电柜.水泵等设备安装和热冷水管道.电缆排管及电缆施工。三联
[问答题]某安装公司承包一演艺中心的空调工程,演艺中心地处江边(距江边100m),空调工程设备材料:双工况冷水机组(650Rt),蓄冰槽,江水源热泵机组,燃气锅
[问答题] 背景:A安装公司承包了某42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、NgtN空_N、建筑智能化等工程,合同总工期为24个月。在施工准备阶段A公司项目部编制了材料供应计划,要求材料到达施工现场要验收确认后入库。项目部还编制了施工机具使用计划,综合考虑设备特性,兼顾了企业技术进步和市场拓展需要合理地选择安全、简单、可靠、品牌优良施工机具,使工程正常开工。施工中监理工程师对施工单位将部分油品、保温材料和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。
[试题]A.安装公司承包了某42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程,合同总工期为24个月。在施工准备阶段A公司项目部编制了材料供应计划,材料达到施工现场要验收确认后入库。在材料验收中监理工程师发现质检员使用的计量设备检定已经过期。项目部还编制了施工机具使用计划,合理地选择施工机具,使工程正常开工。问题:(1)进场的材料应如何进行验收和确认?(2)A公司项目部应如何进行计量设备的检定?(3)A公司项目部应如何保管材料?(4)A公司项目部选择施工机具应着
[问答题] 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工
[问答题] 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工
[问答题] 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工
[问答题] 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工
[问答题] 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工
