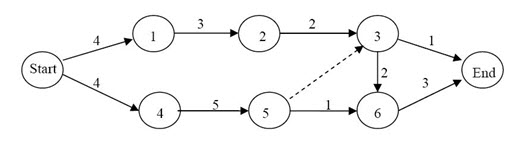

如箭线法图所示(时间用天表示),如果管理层希望用10天完成项目,项目时差是多少?()

A . 0天
B . -4天
C . 2天
D . 无法确定
[单选题]某工程项目网络图见下图所示,该项目要求完成时间为30天,项目开始时间表示为0,预计完成时间表示为30.活动E的总时差为()天。A .-4B .-2C .2D .4
[单选题]某项目预计最快12天完成,最慢36天完成,21天完成的可能性最大。公司下达的计划是18天完成,要使计划完成的概率达到50%,在计划中需要增加()天应急时间。A . 4B . 6C . 8D . 22
[单选题]项目某阶段的实施过程中,A活动需要2人2天完成,B活动需要2人2天完成,C活动需要4人5天完成,D活动需要2人3天完成,E活动需要1人1天完成。该阶段
[单选题]项目某阶段的实施过程中,A活动需要2人2天完成,B活动需要2人2天完成,C活动需要4人5天完成,D活动需要2人3天完成,E活动需要1人1天完成。该阶段
[单选题]项目某阶段的实施过程中,A活动需要2人2天完成,B活动需要2人2天完成,C活动需要4人5天完成,D活动需要2人3天完成,E活动需要1人1天完成。该阶段
[单选题]项目某阶段的实施过程中,A活动需要2人2天完成,B活动需要2人2天完成,C活动需要4人5天完成,D活动需要2人3天完成,E活动需要1人1天完成。该阶段
[判断题]在双代号时标网络计划中,用虚箭线表小虚工作,用波形线表示总时差。A.对B.错
[单选题](六)某工程项目网络图如图11-13所示,该项目要求完成时间为30天,项目开始时间表示为0,预计完成时间表示为30。按照图中各活动的工期,该项目的总工
[单选题](六)某工程项目网络图如图11-13所示,该项目要求完成时间为30天,项目开始时间表示为0,预计完成时间表示为30。活动E的最迟开始时间为( )。A
[单选题](六)某工程项目网络图如图11-13所示,该项目要求完成时间为30天,项目开始时间表示为0,预计完成时间表示为30。活动E的总时差为( )天。A.-
