某项工程业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程质量,甲项为2300m3,乙项为3200m3,经协商,甲项单价为180元/m3,乙项为160元/m3。承包合同规定:
(1)开工前10d业主向承包商支付工程合同20%的预付款。
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣除质量保修金。
(3)当子项工程累计实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9。
(4)监理工程师每月签发付款凭证最低金额25万元。
(5)预付款在最后两个月平均扣除。
施工过程中,发生如下事件:
事件一:至开工当天,承包商未收到预付款,承包商不予开工,告之业主什么时候拿到预付款什么时候开工。

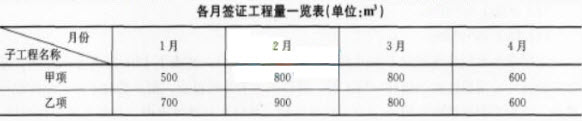

事件二:承包商每月实际完成并经签证确认的工程量,如下表所示:

2016一级建造师《建筑工程》章节习题:项目综合管理控制
并按相关要求办理相关价款结算。
事件三:丙项工程为业主指定分包工程,每月月底,分包商向监理工程师上报当月完成工程量,经审核后签发付款凭证,上报业主根据付款凭证数额支付当月工程款。由于业主资金紧张,3、4月份未能按时支付,分包商向业主提出索赔。
问题
指出事件三中分包商的错误做法?并说明理由。
[试题]某工程项目业主与承包商签订了城市给水工程施工合同,合同中含两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,子项工程实际工程量见表2。经协商合同单价甲项为180元/m3,乙项为160元/m3。承包合同规定如下:1.开工前业主应向承包商支付合同价20%的预付款。2.业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金。3.当子项工程实际累计工程量超过估算工程量的10%时,可进行调价,调价系数为0.9。4.根据市场情况规定价格调整系数平均按l.2计算。5.工程师签发月度付款最低金
[案例分析题] 根据以下资料,回答题。某项工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,全费用单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第1个月起,从承包商的工程款中,按5%的比例扣留质量保证金;(3)当实际完成工程量增减幅度超过估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月支付工程款最低金额为l5万元;(5)工程预付款从乙方获得累计工程款超过估算合同价的30
[问答题] 某项工程业主与承包商签订了工程承包合同,估算工程量为3500m3,经协商单价为300元/m3.承包合同规定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;(3)当子项工程实际工程量超过估算工程量±10%时,可进行调价,调价系数为0.9(1.1);(4)造价工程师每月签发付款最低金额为20万元;(5)预付款在最后两个月平均扣除。承包商每月实际完成并经签证确认的工程量如表6.1所示
[问答题]某项工程,业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量甲项为2300m3,乙项为3200m3。经协商,甲项单价为180元/m3,
[问答题]某项工程,业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量甲项为2300m3,乙项为3200m3。经协商,甲项单价为180元/m3,
[问答题]某项工程,业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量甲项为2300m3,乙项为3200m3。经协商,甲项单价为180元/m3,
[单选题]某工程业主与承包商签订了工程施工合同,合同中含有两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,经协商合同价甲项为180元/m3,乙项
[案例分析题] 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为15万元;(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5
[案例分析题] 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为15万元;(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5
[案例分析题] 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);(4)每月签发付款最低金额为15万元;(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5
