[问答题]

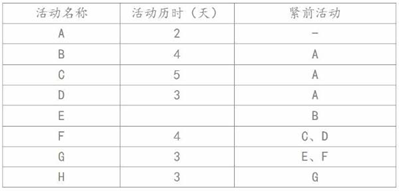

某信息系统项目包含如下A、B、C、D、E,F,G、H 八个活动。各活动的历时估算和活动间的逻辑关系如下表所示(其中活动E 的历时空缺):
问题:
1、假设活动E 的最乐观时间为1 天,最可能时间为4 天,最悲观时间为7 天,请用三点估算法计算活动E 的持续时间。

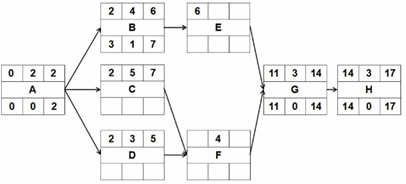

2、下图给出了该项目网络图的一部分(该图仅为方便考生答题,空缺部分不需要在试卷或者答题纸上回答)。

根据上图并结合基于问题1 的计算结果,请计算活动C、D、E 的总浮动时间和自由浮动时间。
3、基于问题2 的计算结果,请计算: (1)该项目的关键路径:(2)该项目的总工期。
4、请指出缩短项目工期的方法。
