[问答题]

背景:某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至8月,与造价相关的合同内容有:
1.工程合同价1500万元,工程价款采用调值公式动态结算。该工程中有A.B.C.D.E共5项属于可调值价款,对应价款分别占合同价的35%.23%.12%.8%.7%。
2.开工前业主向承包商支付合同价20%的工程预付款,在工程最后两个月平均扣回。
3.工程款逐月结算。业主自第一个月起,从给承包商的工程款中按5%的比例扣留质量保证金。

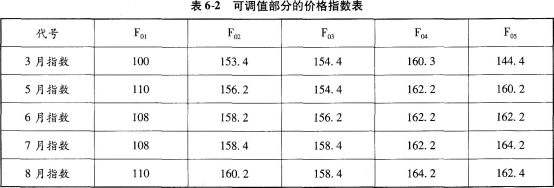

4.该合同的原始报价日期为当年3月1日。结算各月份的工资.材料价格指数如表6-2所示。

未调值前各月完成的工程情况为:
5月份完成工程200万元,本月业主供料部分材料费为5万元。
6月份完成工程300万元。
7月份完成工程400万元。另外,由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工.材料等费用合计1.5万元。
8月份完成工程600万元。另外,由于施工中采用的模板形式与定额不同,造成模板增加费用3000元。
问题:
(1)工程预付款是多少?工程预付款从哪个月开始起扣,每次扣留多少?
(2)确定每月业主应支付给承包商的工程款。

参考答案与解析:

相关试题

背景:某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至8月,与造价相关的合同内容有: <br />1.工程合同价1500万元,工程价款采用调值公式动态结算。该工程中

[问答题]背景:某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至8月,与造价相关的合同内容有: 1.工程合同价1500万元,工程价款采用

  • 查看答案
  • 某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至9月,与造价相关的合同内容有.<br /> 工程合同价2000万元,工程价款采用调值公式动态结算。该工程的

    [问答题]某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至9月,与造价相关的合同内容有.工程合同价2000万元,工程价款采用调值公式动态

  • 查看答案
  • 某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至9月,与造价相关的合同内容有.<br /> 工程合同价2000万元,工程价款采用调值公式动态结算。该工程的

    [问答题]某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至9月,与造价相关的合同内容有.工程合同价2000万元,工程价款采用调值公式动态

  • 查看答案
  • 某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:<br /> 工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料

    [问答题]某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款

  • 查看答案
  • 某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:<br /> 工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料

    [问答题]某承包商于某年承包某外资工程项目施工。与业主签定的承包合同的部分内容有:工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款

  • 查看答案
  • 【背景资料】<br />某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,

    [问答题]【背景资料】某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的

  • 查看答案
  • 某承包人于某年承包某外资工程项目施工。与业主签订的承包合同的部分内容有:<br />(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料费占5

    [问答题]某承包人于某年承包某外资工程项目施工。与业主签订的承包合同的部分内容有:(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工

  • 查看答案
  • 某承包人于某年承包某外资工程项目施工。与业主签订的承包合同的部分内容有:<br />(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,材料费占5

    [问答题]某承包人于某年承包某外资工程项目施工。与业主签订的承包合同的部分内容有:(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工

  • 查看答案
  • 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:<br />(1)工程合同总价1000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程价款的32%,材料费占工程

    [问答题]某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:(1)工程合同总价1000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程

  • 查看答案
  • 某工程项目,发承包双方的合同中有关造价的内容包括:<br /> 工程合同价款为3000万元,工程价款采用调值公式动态结算。该工程不调值部分价款占合同价的10%,可调值部分占合同价

    [问答题]某工程项目,发承包双方的合同中有关造价的内容包括:工程合同价款为3000万元,工程价款采用调值公式动态结算。该工程不调值部分价款占合同价的10%,可调

  • 查看答案
