[问答题]
某工程有A、B、C三个设计方案,有关专家决定从四个功能(F1、F2、F3、F4表示)对不同方案进行评价,并得到结论如下:A、B、C三个方案中,F1的优劣次序为B、A、C,F2的优劣次序为A、C、B,F3优劣次序为C、B、A,F4的优劣次序为A、B、C。经过进一步研究,专家确定三个方案各功能的评价计分标准:最优者得3分,居中者得2分,最差者得1分。据造价工程师估算,A、B、C三个方案的造价分别为8500万元、7600万元和6900万元。投标人拟参加本项目招标,投标人拟定了甲、乙、丙三个施工组织方案,分析了按各方案组织施工时各月正常施工条件下可获得的工程款和施工进度,数据见表2-1。
配套项目进行了设备公开招标,经技术性评审后,评委会决定从A、B两设备中选定一种。两种设备商务性评审主要考虑设备的资金时间价值。设备A使用寿命期为6年,设备投资10000万元,年使用成本前三年均为5500万元,后三年均为6500万元,期末净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年使用成本前三年均为5000万元,后三年均为6000万元,期末净残值为4500万元。该项目投资财务基准收益率为15%。
问题:
(1)将A、B、C三个方案各功能的得分填入表2-1中。
(2)若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0-1评分法确定各功能的权重并填入表2-2中。
(3)已知A、B两方案的价值指数分别为127、0.961,在0-1评分法基础上列式计算C方案的价值指数,并根据价值指数的大小选择最佳方案。
(4)若四个功能之间的重要性关系为:F1与F2同等重要,F1相对F4较重要,F2相对F3很重要,采用0-4评分法确定各功能的权重并填入表2-3中。(计算结果保留三位小数)

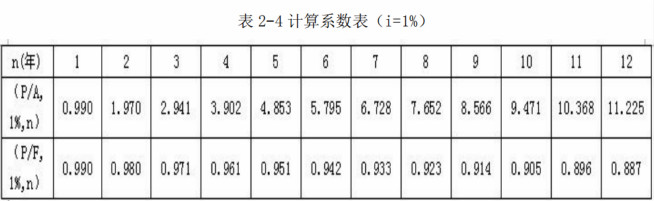

2.以开工日为折现点,在折现率为1%的前提下,以方案现值最大化为目标选择施工方案(附计算系数表)
3.用年费用法比较选择设备。
参考答案与解析:
