[问答题]

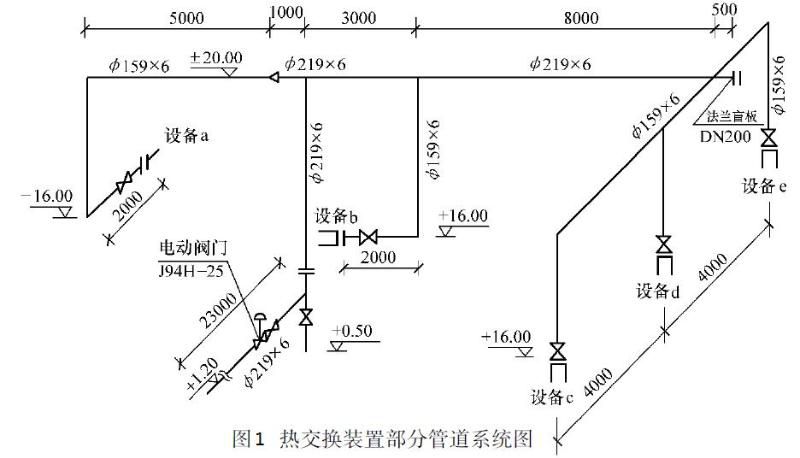

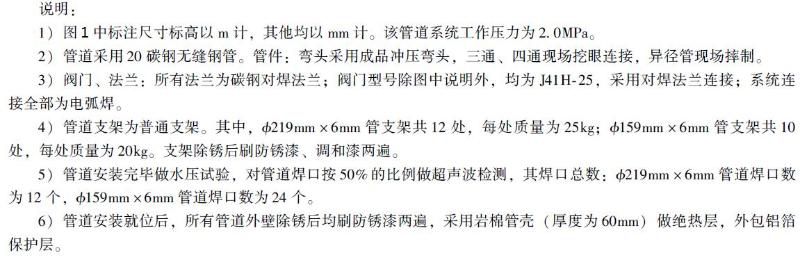

某一化工生产装置中部分热交换工艺管道系统如图1所示。


计算该管道系统工程相关费用的条件如下:
分部分项工程量清单项目费用合计1770万元,其中人工费15万元,管理费、利润分别按人工费的50%、60%计。
脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费1万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元。
其他项目清单费用100万元;规费80万元。税金按10%计。
问题:
 根据图1所示内容和《建设工程工程量清单计价规范》的规定,编制分部分项工程量清单,并将计算过程及结果填入分部分项工程量表。

 2.依据上述条件计算单位工程费用,将结果填入单位工程费用汇总表,并列出措施项目清单费用和税金的计算过程(计算结果保留两位小数)。

参考答案与解析:
