[问答题]

某桥梁工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图1所示,其中A、C工作为钢筋混凝土基础工程。

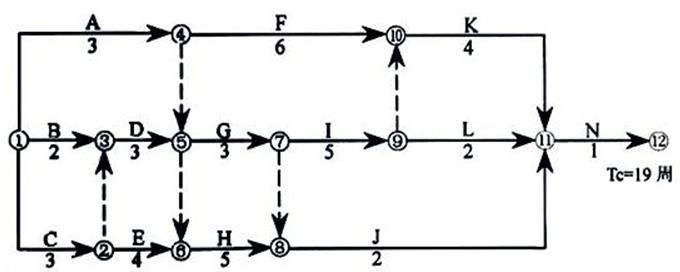

图1 施工总进度计划(时间单位:周)
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始之前,设计单位修改了基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3。
事件2:A、D工作完成后,建设单位拟将工程的总工期缩短到16周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表1。
后续工作可缩短的时间及赶工费率表1
问题:
 事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?
 2.绘制事件一发生后的网络计划图,并指出关键线路。A、C工作的费用共增加了多少?
 3.事件2中,项目监理机构应如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?

参考答案与解析:

相关试题

某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图1所示,其中A、C工作为钢筋混凝土基础工程,B、

[问答题]某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如

  • 查看答案
  • 背景资料:<br />某城市道路工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图2-2

    [问答题]背景资料:某城市道路工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准

  • 查看答案
  • 背景资料:<br />某城市道路工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图2-2

    [问答题]背景资料:某城市道路工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准

  • 查看答案
  • 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时

    [案例分析题] 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-6所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工

  • 查看答案
  • 施工进度控制方法的应用案例分析题:某工程,施工合同中约定,工期19周;钢筋混凝土

    [案例分析题] 施工进度控制方法的应用案例分析题:某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程批准的施工总进度计划如图2—8所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、J工作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中,发生如下事件。事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原

  • 查看答案
  • 某工程建设项目施工阶段的监理中,监理工程师对承建商在施工现场制作的钢筋混凝土预制

    [问答题] 某工程建设项目施工阶段的监理中,监理工程师对承建商在施工现场制作的钢筋混凝土预制板进行质量检查,抽查了500块预制板,发现其中存在较多的质量问题,见表3-11。在进入房屋装饰装修阶段前一个月,由于预期资金没有完全到位,建设单位提出设计变更,降低装修标准。

  • 查看答案
  • 某工程项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单

    [问答题] 某工程项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费和表所示,其中H、L分别为施工临时道路的路基、路面工程。

  • 查看答案
  • 某监理单位与业主签订了某钢筋混凝土结构工程施工阶段的监理合同,监理部设总监理工程

    [问答题] 某监理单位与业主签订了某钢筋混凝土结构工程施工阶段的监理合同,监理部设总监理工程师1人和专业监理工程师若干人,专业监理工程师例行在现场检查,旁站实施监理工作。在监理过程中,发现以下问题:(1)某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位未通报监理工程师就把墙体钢筋门洞移动了位置。(2)某层一钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过预检验收,浇筑混凝土过程中及时发现模板胀模。(3)某层钢筋混凝土墙体,钢筋绑扎后未经检查验收,即擅自合模封闭,正准备浇筑混凝土。(4)某层楼板钢筋经监

  • 查看答案
  • 现浇钢筋混凝土楼梯的混凝土工程量按()计算。

    [单选题]现浇钢筋混凝土楼梯的混凝土工程量按()计算。A.混凝土体积B.斜面面积C.水平投影面积D.垂直投影面积

  • 查看答案
  • 现浇钢筋混凝土楼梯工程量,包括( );

    现浇钢筋混凝土楼梯工程量,包括( );A. 楼梯踏步B. 楼梯斜梁C. 休息平台D. 楼梯栏杆

  • 查看答案
