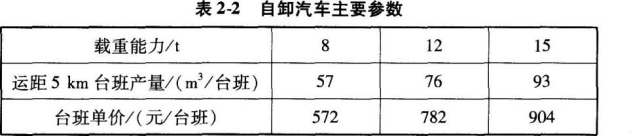

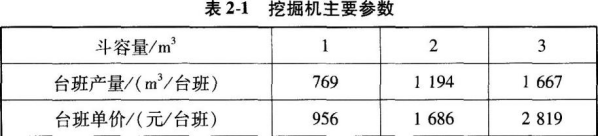

[问答题]某公路工程公司承担基坑土方施工,基坑深为4.0m,土方量为15000m3,运土距离按平均5km计算,计算工期为10天。公司现有斗容量0.5m3、0.7
[问答题]某公路工程公司承担基坑土方施工,基坑深为4.0m,土方量为15000m3,运土距离按平均5km计算,计算工期为10天。公司现有斗容量0.5m3、0.7
【例 -5 利用《公路工程预算定额》确定4t自卸汽车配合斗容积0.5m^3的挖掘机联-|||-合作业1000m^3普通土所消耗的人工、机械数量(运距1.55km
[单选题]某土方工程,某月计划开挖80000m3,合同单价85元/m3。到月底实际完成土方量为90000m3,实际单价72元/m3,则该工程的费用偏差(CV)为( )万元。A.117B.-117C.85D.-85
[问答题]某枢纽工程堆石坝填筑系利用发电厂房基坑及引水隧洞开挖石渣料。(1)堆石料运输:自石渣堆场用2m3液压挖掘机装石渣(露天),12t自卸汽车运2.0km上
[单选题]斗容量为1m3的反铲挖掘机,挖三类土,装车,深度3m内,小组成员2人,机械台班产量为4.8(定额单位100m3),则挖100m3的人工时间定额为()。A .0.19工日B .0.38工日C .0.42工日D .1.5工日
[单选题,案例分析题] 某地下工程合同约定,计划1月份开挖土方80000m3,2月份开挖160000m3,合同单价均为85元/m3;计划3月份完成混凝土工程量500m3,4月份完成450m3。合同单价均为600元/m3。而至各月底,经确认的工程实际进展情况为,1月份实际开挖土方90000m3,2月份开挖180000m3,实际单价均为72元/m3;3月份和4月份实际完成的混凝土工程量均为400m3,实际单价700元/m3。到2月底,该工程的以工作量表示的进度偏差(SV)为()万元。A .170B . -17
[单选题]根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),某建筑物首层建筑面积为1000m2场地内有部分300mm以内的挖土用2.5T自卸
[单选题]根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),某建筑物首层建筑面积为1000m2场地内有部分300mm以内的挖土用2.5T自卸
[单选题]斗容量为1m3的挖掘机9挖三类土,装车,深度3m内9小组成员2人,机械台班产量为4.8(定额单位100m3),则挖100m3的人工时间定额为()。A.
