[问答题]

背景:某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元(含税费)。合同中的清单项目及费用包括:分项工程项目及相应专业措施费用详见表5-1,其他措施费为20万元(包括安全文明施工措施费用为6万元,假设其他措施费发生在前四个月);计日工费用为3万元;暂列金额为12万元;防水工程(专业分包)暂估价为30万元,总承包服务费为专业分包工程费用的5%;规费费率为5%,增值税率为10%。假定各分项工程均衡进行。本案例中,人材机费、管理费、利润、规费均不含税。

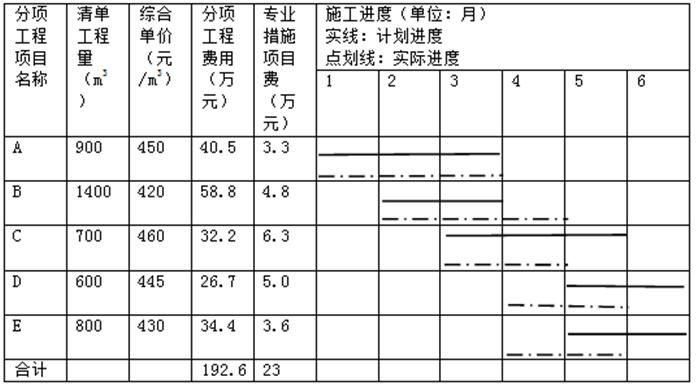

表5-1 各分项工程项目费用及相应专业措施费用、施工进度

合同中有关付款条款约定如下:
 分项工程项目费用及相应专业措施费用按实际进度逐月结算。
 2.安全文明施工措施费用在开工后的28天内支付60%,剩余的其他措施项目费第2个月支付。
 3.业主按每月工程款的90%给承包商付款。
问题:
 列式计算第1个月业主应支付给承包商的工程款是多少万元?
 2.列式计算第4个月末时的工程进度偏差,并分析工程进度情况(以投资额表示,并考虑规费和税金)。

参考答案与解析:

相关试题

背景:某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元(含税费)。合同中的清单项目及费用包括:分项工程项目及相应专

[问答题]背景:某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元(含税费)

  • 查看答案
  • 背景:某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元(含税费)。合同中的清单项目及费用包括:分项工程项目及相应专

    [问答题]背景:某工程项目业主采用工程量清单计价方式公开招标确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元(含税费)

  • 查看答案
  • 某公路工程项目业主确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元。合同中的清单项目及费用详见表1。假定各分项工程均衡进行。<br /><i

    [问答题]某公路工程项目业主确定了承包人,双方签订了工程承包合同,合同工期为6个月,工期每提前或拖后1天奖罚1000元。合同中的清单项目及费用详见表1。假定各分

  • 查看答案
  • 某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总费用为200万元,相应专业措施费用为16万元;安全

    [问答题]某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总

  • 查看答案
  • 某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总费用为200万元,相应专业措施费用为16万元;安全

    [问答题]某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总

  • 查看答案
  • 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工

    [案例分析题] 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见表6-1。(2)项目措施费为160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为l00个工日的某工种用工,承包商填报的综合单价为120元/工日。(4)工程预付款为合同价的20%,在开工前支

  • 查看答案
  • 背景:某工程项目,业主与承包人签订了工程施工承包合同。合同中估算工程量为5300

    [案例分析题] 背景:某工程项目,业主与承包人签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1):(4)每月签发付款最低金额为15万元;(5)工程预付款从承包人获得累计工程款超过估算合同价的30%以后的下一个月起,

  • 查看答案
  • 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:<br />(1)承包商各月

    [问答题]某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款

  • 查看答案
  • 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:<br />(1)承包商各月

    [问答题]某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款

  • 查看答案
  • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期每提前1天,承包商可获得提前工期

    [问答题]某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30

  • 查看答案
