[问答题]

某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费3万元),暂列金额12万元。管理费和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费.利润之和的16%。

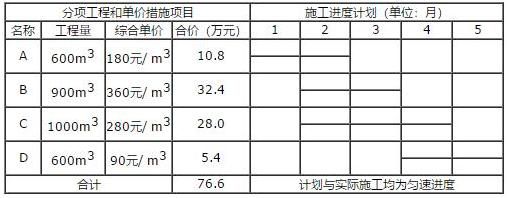

表5.1分项工程和单价措施造价数据与施工进度计划表

有关工程价款结算与支付的合同约定如下:
 除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;
 2.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
 3.发包人按每次承包人应得的工程款的85%支付;
 4.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。
该工程如期开工,施工中发生了经承发包双发确认的以下事项:
(1)B分项工程的实际施工时间为2~4月;
(2)C分项工程甲种材料实际购买价为85元/m3,乙种材料的实际购买是50元/m3;
(计算结果均保留三位小数)
 求C分项工程的综合单价是多少元/m3?
 2.3月份完成的分部和单价措施费是多少万元?

参考答案与解析:

相关试题

某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费3万元),暂列金额12万元。管理费

[问答题]某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费3万元),暂列金额12万元。管理费

    [问答题]某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费用3万元);暂列金额12万元。管理

    [问答题]某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费用3万元);暂列金额12万元。管理

    [问答题]某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表6-3所示;总价措施项目费用9万元(其中含安全文明施工费3万元),暂列金额12万元。管理费

    [问答题]某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表6-3所示;总价措施项目费用9万元(其中

  • 查看答案
  • 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表6-3所示;总价措施项目费用9万元(其中含安全文明施工费3万元),暂列金额12万元。管理费

    [问答题]某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表6-3所示;总价措施项目费用9万元(其中

  • 查看答案
  • 背景:某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.2所示;总价措施项目费用9万元(其中含安全文明施工费3万元):暂列金额12万元。

    [问答题]背景:某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.2所示;总价措施项目费用9万元

  • 查看答案
  • 背景:某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.2所示;总价措施项目费用9万元(其中含安全文明施工费3万元):暂列金额12万元。

    [问答题]背景:某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.2所示;总价措施项目费用9万元

  • 查看答案
  • 某工程项目发承包双方签订了工程施工合同,工期5个月,合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项。费用数据与施工进度计划见表5.1;总价措施项目费用10万元(其中含安全文明施

    [问答题]某工程项目发承包双方签订了工程施工合同,工期5个月,合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项。费用数据与施工进度计划见表

  • 查看答案
  • 某工程项目发承包双方签订了工程施工合同,工期5个月,合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项。费用数据与施工进度计划见表5.1;总价措施项目费用10万元(其中含安全文明施

    [问答题]某工程项目发承包双方签订了工程施工合同,工期5个月,合同约定的工程内容及其价款包括:分部分项工程项目(含单价措施项目)4项。费用数据与施工进度计划见表

  • 查看答案
