[问答题]

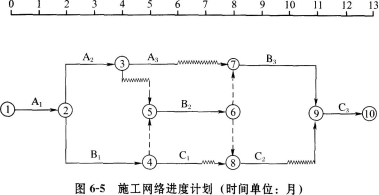

某承包商承建一基础设施项目,其施工网络进度计划如图6—5所示。

在施工网络进度计划中,模板工程计划投资300万元,分解为AA2.A3三个施工段;钢筋工程计划投资1800万元,分解为BB2.B3三个施工段;混凝土工程计划投资6000万元,分解为CC2.C3三个施工段。每一分项工程在三个施工段内计划进度与实际进度均为匀速进度,各施工段工程量相同,并且计划工程量等于实际工程量。
工程实施到第5个月末检查时,A2工作刚刚完成,B1工作还需1个月才能完成。工程实施到第10个月末检查时,B3工作已进行了1个月,C2工作刚刚开始。
实际施工的最后1个月遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏.费用损失30万元。
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元。
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元。
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏.修复费用1万元。
(5)因灾害造成施工现场停工0.5个月.索赔工期0.5个月。
(6)灾后清理施工现场,恢复施工需费用3万元。
问题:
1.说明施工网络进度计划中的关键路线,根据5月末.10月末实际进度检查情况在时标网络图中标示实际进度前锋线,分析A2.B1工作的进度偏差,确定实际施工时间。
2.用横道图形式表示各分项工程各月计划投资值.实际投资值。计算10月末累计计划投资值和累计实际投资值。
3.对施工最后1个月飓风袭击给承包方造成的损失应如何处理?
[]

参考答案与解析:

相关试题

某承包商承建一基础设施项目,其施工网络进度计划如图6—5所示。 <br /><img border="0" style="width: 379px; h

[问答题]某承包商承建一基础设施项目,其施工网络进度计划如图6—5所示。 在施工网络进度计划中,模板工程计划投资300万元,分解为AA2.A3三个施工段;钢筋工

  • 查看答案
  • 某承包商承建一基础设施项目,其施工网络进度计划如图5-7所示。 <br /><img border="0" style="width: 391px; h

    [问答题]某承包商承建一基础设施项目,其施工网络进度计划如图5-7所示。 工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。 在施工过程中发

  • 查看答案
  • 某承包商承建一基础设施项目,其施工网络进度计划如图5-7所示。 <br /><img border="0" style="width: 391px; h

    [问答题]某承包商承建一基础设施项目,其施工网络进度计划如图5-7所示。 工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。 在施工过程中发

  • 查看答案
  • 某承包商建一基础设施项目,其施工网络进度计划如图所示。<br /><img border="0" style="width: 669px; height

    [问答题]某承包商建一基础设施项目,其施工网络进度计划如图所示。工程施工到第5个月末检查时,A2工作刚好完成,B1工作进行了1个月。在施工过程中发生了如下事件:

  • 查看答案
  • 某承包商建一基础设施项目,其施工网络进度计划如图所示。<br /><img border="0" style="width: 669px; height

    [问答题]某承包商建一基础设施项目,其施工网络进度计划如图所示。工程施工到第5个月末检查时,A2工作刚好完成,B1工作进行了1个月。在施工过程中发生了如下事件:

  • 查看答案
  • 某承包商承建一水利工程项目,其施工网络进度计划如下图所示。<br /><img border="0" style="width: 778px; heig

    [问答题]某承包商承建一水利工程项目,其施工网络进度计划如下图所示。工程实施到第5个月末检查时,工作A2刚好完成,工作B1已进行了1个月。在施工过程中发生了如下

  • 查看答案
  • 某建筑公司与某建设单位签订了某基础设施项目,项目的施工网络进度计划如下图所示:<br /><img border="0" style="width: 6

    [问答题]某建筑公司与某建设单位签订了某基础设施项目,项目的施工网络进度计划如下图所示:施工网络进度计划(时间单位:月)工程实施到第5个月末检查时,A2工作刚好

  • 查看答案
  • 某建筑公司与某建设单位签订了某基础设施项目,项目的施工网络进度计划如下图所示:<br /><img border="0" style="width: 6

    [问答题]某建筑公司与某建设单位签订了某基础设施项目,项目的施工网络进度计划如下图所示:施工网络进度计划(时间单位:月)工程实施到第5个月末检查时,A2工作刚好

  • 查看答案
  • 某工程项目的双代号网络计划如图5—11所示。<br /><img border="0" style="width: 286px; height: 161

    [问答题]某工程项目的双代号网络计划如图5—11所示。【问题】确定计划工期和关键线路。2.当要求工期取计划工期,工作到第6天时,发现F工作因材料供应不到位会推迟

  • 查看答案
  • 某双代号网络计划如图3所示,其关键线路为(  )。<br /><img border="0" style="width: 316px; height:

    [单选题]某双代号网络计划如图3所示,其关键线路为(  )。图3A.①—②—⑤—⑥B.①—②—③—⑤—⑥C.①—②—③—④—⑤—⑥D.①—②—④—⑤—⑥
