[问答题]

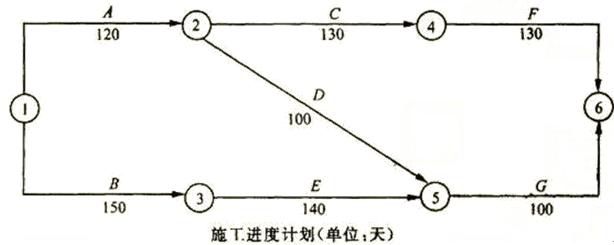

某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划,如下图。

该工程在施工过程中出现了如下事件:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元.材料费4万元,机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元.材料费1万元.机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾。工作C持续时间延长10天,增加人工费5万元.其他损失费5万元。
(4)结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元.材料费6万元.机械费5万元,工作E持续时间延长30天。
(5)因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
 按照施工进度计划图,确定该工程的关键线路和计算工期,并说明按此计划该工程是否能按合同工期要求完工?
 2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。
 3.施工单位可以获得的工期补偿是多少天?说明理由。
 4.施工单位租赁土方施工机械用于工作A.B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

参考答案与解析:

相关试题

某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划,如下图。<br

[问答题]某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了

  • 查看答案
  • 某施工单位与建设单位签订了固定总价施工承包合同,合同工期为390天,合同总价5000万元,施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图)。<br /><img bo

    [问答题]某施工单位与建设单位签订了固定总价施工承包合同,合同工期为390天,合同总价5000万元,施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下

  • 查看答案
  • 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划。<br />&l

    [问答题]某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组

  • 查看答案
  • 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同

    [案例分析题] 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划并得到监理工程师的批准。该工程在施工过程中发生了如下事件:(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。(3

  • 查看答案
  • (四)某施工单位与建设单位签订了城市桥梁工程固定总价施工承包合同,合同工期390

    [试题](四)某施工单位与建设单位签订了城市桥梁工程固定总价施工承包合同,合同工期390d,合同总价5000万元。合同中约定按《建筑安装工程费用项目组成》综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。施工前施工单位向监理工程师提交了施工组织设计和施工进度计划,如图1所示。该工程在施工过程中出现了如下事件。事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10d,增加人工费2万元、材料费4万元、机械费3万元。事件2:基

  • 查看答案
  • 某施工单位与建设单位按《建设工程施工合同(示范文本)》签汀固定总价承包合同,合同

    [案例分析题] 某施工单位与建设单位按《建设工程施工合同(示范文本)》签汀固定总价承包合同,合同工期为390天,合同总价为8500万元。总承包单位为了分解资金压力,在与某分包单位签订的分包合同中约定:建设单位向其支付工程款后,其才向分包单位付款,分包单位可以直接向建设单位主张付款申请,如业主不同意,不得以此向总承包单位主张逾期付款的违约贞任。为了强化分包单位的质量安全货任意识,总分包双方还在补充协议中约定:分包单位出现质量安全问题,均由分包単位承担,总承包単位不承担任何法律责任。施工前,总承包施工单位向监

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同

    [案例分析题] 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材,水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。施工过程中,发生如下事件。事件

  • 查看答案
  • 【案例四】某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工承包合同,合同工期400天,合同总价5000万元。施工前监理工程师已批准了施工单位提交的施工进度计划,其中的网络计

    [问答题]【案例四】某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工承包合同,合同工期400天,合同总价5000万元。施工前监理工程

  • 查看答案
  • 【案例五】某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工合同。合同工期800天,合同总价6亿元。施工前,监理工程师已批准了施工单位提交的施工进度计划,如下图:<br

    [问答题]【案例五】某施工单位与建设单位按《公路工程标准施工招标文件》(2009年版)签订了施工合同。合同工期800天,合同总价6亿元。施工前,监理工程师已批准

  • 查看答案
  • 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施

    [案例分析题] 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程

  • 查看答案
