[问答题]

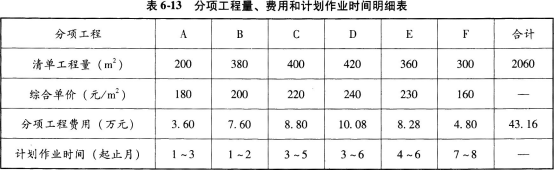

某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同,合同内容包括六项分项工程,其分项工程工程量.费用和计划时间见表6.13,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元,管理费以分项工程中的人工费.材料费.机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费.材料费.机械费与管理费之和为计算基数,费率为7%;规费以分项工程.总价措施项目和其他项目之和为计算基数,费率为6%;税金率为3.5%,合同工期为8个月。

有关工程价款支付条件如下:
1.开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4~6月分三次平均扣回。
2.安全文明施工等总价措施项目费用分别于开工前和开工后的第一个月分两次平均支付,其他总价措施项目费用在1~5月分五次平均支付。
3.业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费)。
4.暂列金额计入合同价,按实际发生额与工程进度款同期支付。
5.工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
(1)第3个月发生现场签证计日工费用3.0万元。
(2)因劳务作业队伍调整使分项工程C的开始作业时间推迟了1个月,且作业时间延长1个月。
(3)因业主提供的现场作业条件不充分,使分项工程D增加了人工费.材料费.机械
费之和为6.2万元,作业时间不变。
(4)因涉及变更使分项工程E增加工程量120m2(其价格执行原综合单价),作业时间延长1个月。
(5)其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
问题:
(1)计算本工程的合同价款.预付款和首次支付的措施费。
(2)计算3.4月份已完工程价款和应支付工程进度款。
(3)计算实际合同价款.合同价增加额及最终施工单位应得工程总价款。

参考答案与解析:

相关试题

某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同,合同内容包括六项分项工程,其分项工程工程量.费用和计划时间见表6.13,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项

[问答题]某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同,合同内容包括六项分项工程,其分项工程工程量.费用和计划时间见表6.13,该工程安

  • 查看答案
  • 某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表1-5-1。该工程安全文明施工等总价措施项目费用6万元,其他总价

    [问答题]某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表1-5-1。该

  • 查看答案
  • 某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表1-5-1。该工程安全文明施工等总价措施项目费用6万元,其他总价

    [问答题]某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表1-5-1。该

  • 查看答案
  • 某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包

    [案例分析题] 某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%:规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%:税金率为3.5%;合同工期为8个月。表5

  • 查看答案
  • 某工程项目采用工程量清单方式招标并签订总价合同,在施工过程中进行某分项工程计量时发现承包人实际完成的工程量超过了工程量清单中的工程量,则进行该分项工程计量时应(  )。

    [单选题]某工程项目采用工程量清单方式招标并签订总价合同,在施工过程中进行某分项工程计量时发现承包人实际完成的工程量超过了工程量清单中的工程量,则进行该分项工程

  • 查看答案
  • 背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月,措施费84万元(含安全文明施工费为16万元),其

    [问答题]背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月

  • 查看答案
  • 背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月,措施费84万元(含安全文明施工费为16万元),其

    [问答题]背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月

  • 查看答案
  • 背景资料:某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划与实际完成工程量及综合单价见表5-2,单价措施项目费按分部分项费用的2%计,总价措施项目费50万

    [问答题]背景资料:某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划与实际完成工程量及综合单价见表5-2,单价措施

  • 查看答案
  • 背景资料:某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划与实际完成工程量及综合单价见表5-2,单价措施项目费按分部分项费用的2%计,总价措施项目费50万

    [问答题]背景资料:某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划与实际完成工程量及综合单价见表5-2,单价措施

  • 查看答案
  • 某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总费用为200万元,相应专业措施费用为16万元;安全

    [问答题]某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总

  • 查看答案
