[问答题]
某工程项目合同工期为22个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图所示。由于该工程施工工艺的要求,计划中工作C.工作H和工作N需共用一台起重施工机械,为此需要对初始网络计划作调整。

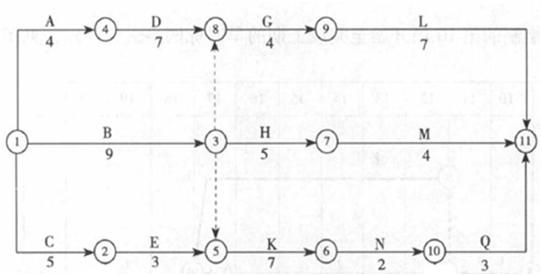

初始网络计划图
指出初始网络计划的关键线路。
2.请绘出调整后的网络进度计划图。
3.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?在不增加总工期的前提下,为减少机械闲置,应如何安排?
4.工作G完成后,由于业主变更施工图纸,使工作M停工待图2个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作M赶工费每月12.5万元)?为什么?
