[问答题]

某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。合同中有关工程价款及其支付的条款如下:

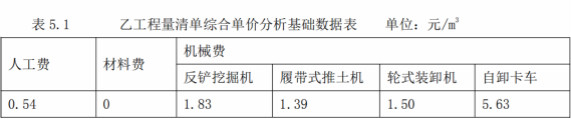

(1)分项工程清单中含有两个工程,工程量分别为甲项4500m3,乙项31000m3,清单报价中,甲项综合单价为200元/m3,乙项工程直接费用数据见表5.1。
(2)措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分项工程实际总费用为基数进行结算。剩余的4项措施费用共计16万元,一次性包死,不得调价。
(3)其他项目清单中只包括暂列金额5万元,在施工过程中发生计日工费用4.6万元。
(4)该工程管理费率为12%,利润及风险为6%,规费综合费率为4.89%,税金为11%。
(5)工程预付款为分项工程费用的20%,在开工前支付,工期内的后两个月平均扣除。
(6)措施项目全部费用在开工后的第1、2月末分两次平均支付。
(7)环境保护措施等3项费用和其他项目费用在竣工结算时结清,多退少补。
(8)当某一分项工程实际工程量比清单工程量增减超出15%时,应调整综合单价,调整系数为0.9(1)。
(9)业主按每次承包商应得工程款的90%支付。
(10)工程竣工验收后30天内进行工程结算,扣除实际工程造价的3%作用工程质量保证金,其余工程款一次性结清。

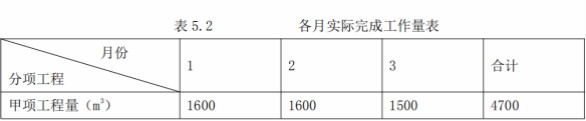

施工工期内,承包商每月实际完成并经工程师签证确认的工程量如表5.2所示。
(不考虑人材机费用中含有可抵扣的进项税对计算结果的影响)

问题:
 乙分项工程的综合单价为每m3多少元?甲、乙两项分项工程费用为多少万元?
 2.该工程签约合同价和工程预付款为多少万元?
 3.每月分项工程费用、措施项目费用和承包商应得工程款为多少万元?
 4.该工程实际分项工程费用、措施项目费用和实际结算总造价为多少万元?竣工验收通过后30天内办理竣工结算,结算尾款为多少万元?
(计算过程及结果均保留三位小数)

参考答案与解析:
