[问答题]

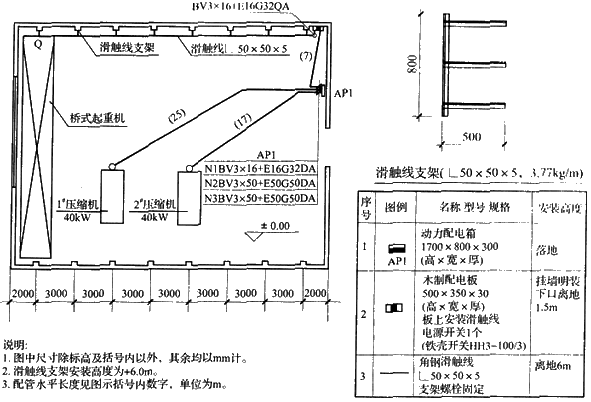

某化工厂合成车间动力安装工程,如图3.Ⅲ.3所示。

图3.Ⅲ.3合成车间动力平面图 AP1为定型动力配电箱,电源由室外电缆引入,基础型钢采用10#槽钢(单位重量为10kg/m)。
2.所有埋地管标高均为-0.2m,其至AP1动力配电箱出口处的管口高出地坪0.1m,设备基础顶标高为+0.5m,埋地管管口高出基础顶面0.1m,导线出管口后的预留长度为1m,并安装1根同口径0.8m长的金属软管。
3.木制配电板引至滑触线的管、线与其电源管、线相同,其至滑触线处管口标高为+6m,导线出管口后的预留长度为1m。
4.滑触线支架采用螺栓固定,两端设置信号灯。滑触线伸出两端支架的长度为1m。
6.分部分项工程景清单的统一编码为:
《通用安装工程工程量计算规范》项目编码表3.Ⅲ.9
【问题】根据图示内容和《通用安装工程工程量计算规范》(GB50856-2013)的规定,计算相关工程量和编制分部分项工程量清单。将配管、配线和滑触线的计算式填入答题纸上的相应位置,并填写表3.Ⅲ.10“分部分项工程和单价措施项目清单与计价表”。
