[问答题]

某电话机房照明系统中一回路,如图3.Ⅲ.1所示。根据《通用安装工程工程量计算规范》(GB50856-2013)的规定,分部分项工程的统一编码见表3.Ⅲ.5。
《通用安装工程工程量计算规范》项目编码表3.Ⅲ.5

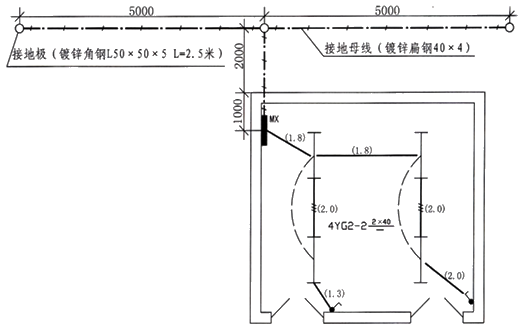

图3-Ⅲ-1电话机房照明平面图说明:
 照明配电箱MX为嵌入式安装,箱体尺寸:600×400×200(宽×高×厚),安装高度为下口离地6m;
 2.管线均为镀锌电管¢20沿砖墙、混凝土顶板内暗配,顶管标高为4m;管内穿阻燃绝缘导线ZRBV5mm2;
 3.接地电阻要求小于4欧姆;
 4.单联单控暗开关规格为250V10A,安装高度为下口离地4m;
 5.配管水平长度见图3-Ⅲ-1括号内数字,单位为m。
 6.接地母线采用-40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为1m,进入配电箱内长度为0.5m,室内外地坪无高差。
【问题】根据图3-Ⅲ-1所示内容和《通用安装工程工程量计算规范》(GB50856-2013)的规定,列式计算接地母线敷设、电气配管和配线的工程量。将计算过程填入“分部分项工程和单价措施项目清单与计价表”中。

参考答案与解析:
