[问答题]

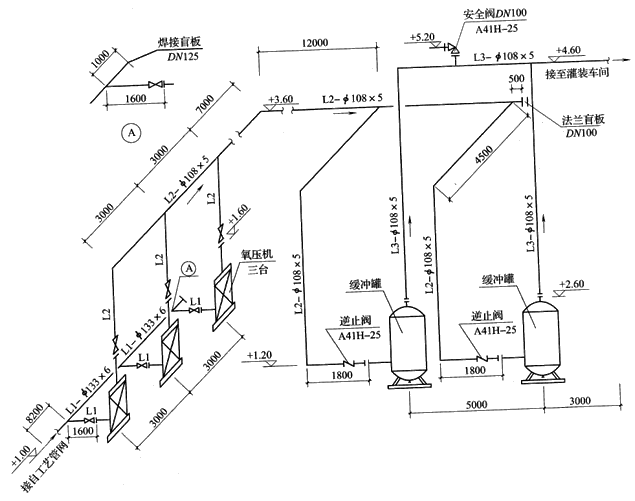

某氧气加压站的部分工艺管道系统图如图6.2所示
图6.2工艺管道系统图
说明:
本图为氧气加压站的部分工艺管道。该管道系统工作压力为3.2MPa。图中标注尺寸标高以“m”计,其他均以“mm”计。
2.管道:采用碳钢无缝钢管,系统连接均为电弧焊;管件:弯头采用成品冲压弯头,三通现场挖眼连接。
3.阀门、法兰:所有法兰为碳钢对焊法兰;阀门型号除图中说明外,均为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,其中:Φ133×6管支架共5处,每处26kg;Φ108×5管支架共20处,每处25kg。
5.管道安装完毕做液压试验和水冲洗,然后对L3-Φ108×5管道焊接口均做X射线无损探伤,胶片规格为80mm×150mm,其焊口数量为6个。
6.管道安装就位后,所有管道外壁刷油漆。缓冲罐引出管线L3-Φ108×5采用岩棉管壳(厚度为60mm)做绝热层,外缠铝箔保护层。
设备有氧压机3台,缓冲罐两座,管道由三部分组成:L1-Φ133×6自工艺管网到氧压机。L2-Φ108×5从氧压机对缓冲罐。L3-Φ108×5从缓冲罐到罐装车间。管道采用碳钢无缝钢管,电弧焊连接;所有法兰为碳钢对焊法兰;阀门型号除图中说明外,均为J41H-25,对焊法兰连接;L3-Φ108×5管道焊接口均做X光射线无损探伤;L3-Φ108×5采用60mm厚岩棉管壳做绝热层,外缠铝箔保护层。
问题:
根据《通用安装工程工程量计算规范》(GB50856-2013)规定和图6.2工艺管道系统图,计算管道安装、管件,阀门,法兰安装、管架制作安装、L3-Φ108×5管做X光射线无损探伤、管道刷油、绝热、保护工程量。
2.根据《通用安装工程工程量计算规范》(GB50856-2013)、《建设工程工程量清单计价规范》(GB50500-2013)规定和表6.2清单项目编码,编制该工程分部分项工程量清单与计价表,填写表6.3分部分项工程量清单与计价表。

表6.2清单项目编码
表6.3分部分项工程量清单与计价表
3.根据表6.4给出的无缝钢管Φ133×6安装工程的相关费用(无缝钢管Φ133×6主材由建设单位提供,暂定单价176.49元/m),编制该无缝钢管分项工程安装的工程量清单综合单价分析表,表6.5无缝钢管分项工程安装的工程量清单综合单价分析表。

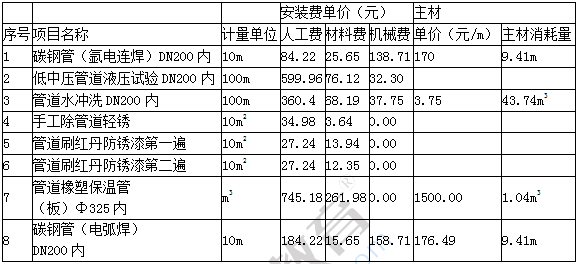

表6.4管道安装工程相关费用表
说明:人工单价为普工70元/工日、一般技工90元/工日,管理费按人工费的50%计算,利润按人工费的30%计算。

表6.5无缝钢管分项工程安装的工程量清单综合单价分析表
4.该承包商计算项目的分部分项和单价措施项目清单合计为49.33万,措施项目清单总计8万(其中总价措施费只有安全文明施工措施费4万),其他项目清单只有暂列金5.7万,预计施工中发生计日工2.8万,规费费率5.6%(以分部分项工程费、措施项目费、其他项目费为基数),增值税率9%(所有取费基数均不含税),计算该项目投标报价合计。
参考答案与解析:
