无节奏专业流水施工的特点是()。A.施工段数大于施工过程数
B.相邻施工过程的流水步距不尽相等
C.专业队在各施工段之间可能有间歇时间
D.专业队在各施工段的资源用量可调整

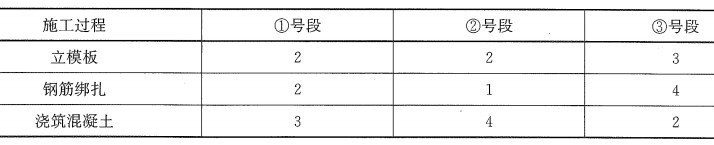

[单选题]某墩柱工程有立模板、钢筋绑扎、绕筑混凝土三个施工过程,共有三个施工段,各施工过程在各施工段上的工作持续时间见下表,无技术、组织间歇。试组织无节奏专业流
[单选题]某墩柱工程有立模板、钢筋绑扎、绕筑混凝土三个施工过程,共有三个施工段,各施工过程在各施工段上的工作持续时间见下表,无技术、组织间歇。试组织无节奏专业流
[多选题]某墩柱工程有立模板、钢筋绑扎、绕筑混凝土三个施工过程,共有三个施工段,各施工过程在各施工段上的工作持续时间见下表,无技术、组织间歇。试组织无节奏专业流
[多选题,案例分析题] 某墩柱工程有立模板、钢筋绑扎、浇筑混凝土三个施工过程,共有三个施工段,各施工过程在各施工段上的工作持续时间见下表,无技术、组织间歇。试组织无节奏专业流水施工,参数如下表。工程施工顺序应在满足工程建设的要求下,组织分期分批施工,使组织施工在全局上科学合理,连续均衡。同时必须注意遵循()的原则进行安排。A .先地下、后地上B . 先主体、后附属C . 先深后浅D . 先干线后支线。E . 人员结构
[单选题]某工程组等节奏流水施工,有6个施工过程,分5个施工段,各施工过程在各施工段上的流水节拍都为5d,其中第3与第2施工过程有技术间歇为2d,而第5与第4施工过程有技术间歇时间为2d,则该工程的计算工期应为()。A . 35dB . 45dC . 55dD . 65d
[问答题]某基础工程由基础开挖、基础处理、浇筑混凝土三个施工过程组成,该工作分四个施工段,各施工过程在各个施工段上持续时间见表5—4,试确定流水步距并计算流水施
[单选题]某工程划分为三个施工过程,4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为()天。流水节拍表单位:天A.22B.23C.26D.27
[单选题]某工程划分为三个施工过程.4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为( )天。流水节拍表(单位:天)A.22B.23C.26D.2
某工程有三个施工过程,分三个施工段,组织固定节拍,流水施工,流水节拍为两天,各施工过程之间存在两天的工艺,间歇时间则流水施工工期为A. 10B. 12C. 14
[单选题]某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各
