[问答题]

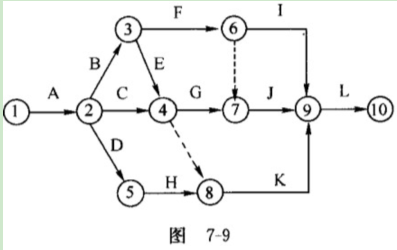

五、某工程施工各工序组织网络计划见图7-9,各工序工时与费用如表7-5所示。施工合同约定合同工期为270天,工期延误一天罚3000元,提前一天奖励1000元。
试问:1、分析两种施工组织方案下的工期与造价。
2、如果两种可混合组织(即一部分工序按方案I组织,而另一部分按方案II组织),试确定最佳组织方案。
参考答案与解析:
