[问答题]

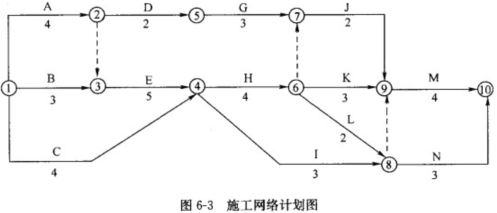

[背景材料]某公路工程,施工合同工期为20个月,土方工程量为28000m³,土方单价为18元/m³。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m³。经监理工程师审核批准的施工进度计划如图6-3所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须顺序施工。
[问题]
1、为确保工程按期完工,图6-3中哪些工作应为重点控制对象?施工机械闲置的时间是多少?

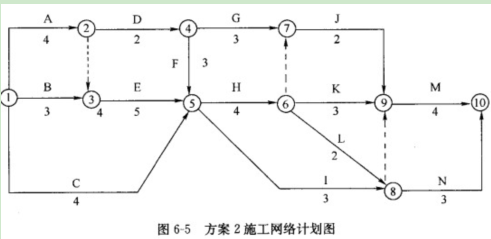

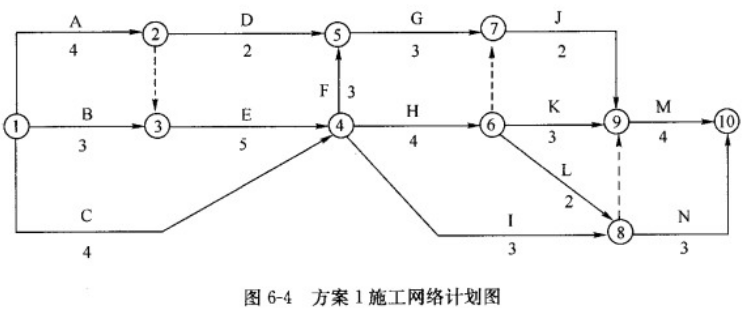

2、当该计划执行3个月后,建设单位提出增加一项新的工作F。根据施工组织的不同,工作F有两种安排方案,方案1:如图6-4所示;方案2:如图6-5所示。经监理工程师确认,工作F的持续时间为3个月。比较两种组织方案哪一个更合理,为什么?


   3、如果所增加的工作F为土方工程,经监理工程师复核确认的工作F的土方工程量为10000m³,则土方工程的总费用是多少?

参考答案与解析:
