[问答题]

背景资料:

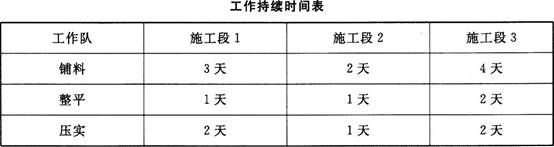

某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:

问题:
 水利水电工程施工进度计划的控制措施有哪些?
 2.该坝面作业,铺料、整平、压实三项工序的前后关系是什么?
 3.根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
 4.根据网络图和本案例给出的各项工作的持续时间确定其计划工期和关键线路。
 5.在“施工段2”整平时突降暴雨,造成工期延误7天,试分析其对施工工期的影响程度。

参考答案与解析:

相关试题

根据背景材料作答:某项目部承揽一项土石坝工程施工任务。为加快施工进度,该项目部按

[试题]根据背景材料作答:某项目部承揽一项土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的持续时间如下表:[问题]1.采用分段流水作业法组织施工的优点是( )等步骤。A.可提高施工效率B.可提高施工质量C.可避免各工种之间互相干扰D.可增加施工场地E.可降低工作强度2.该坝面作业,同一层段上各项工作正确的工艺逻辑关系是( )。A.铺料为整平的紧前工

  • 查看答案
  • 土石坝施工坝面流水作业的流水工段数应等于流水工序数。

    [判断题] 土石坝施工坝面流水作业的流水工段数应等于流水工序数。A . 正确B . 错误

  • 查看答案
  • 某分部工程由I、II、III三个施工过程组成,划分为6个施工段,三个施工过程在每个施工段上的流水节拍各自相等,分别为3天、2天和1天,试安排流水施工,并绘制流水施工进度计划表。

    某分部工程由I、II、III三个施工过程组成,划分为6个施工段,三个施工过程在每个施工段上的流水节拍各自相等,分别为3天、2天和1天,试安排流水施工,并绘制流水

  • 查看答案
  • 土石坝施工坝面铺料行之有效的方法是()、()、()、()、()、()。

    [填空题] 土石坝施工坝面铺料行之有效的方法是()、()、()、()、()、()。

  • 查看答案
  • 碾压土石坝坝面作业施工程序包括( )、质检等工序。

    [多选题]碾压土石坝坝面作业施工程序包括( )、质检等工序。A.覆盖层清除B.铺料C.整平D.洒水E.压实

  • 查看答案
  • 碾压土石坝坝面作业施工程序包括()、质检等工序。

    [多选题] 碾压土石坝坝面作业施工程序包括()、质检等工序。A . 覆盖层清除B . 铺料C . 整平D . 洒水E . 压实

  • 查看答案
  • 把施工对象划分成若干施工段,每个施工过程的专业队(组)依次连续地在每个施工段上进行作业,当前一个专业队(组)完成一个施工段的作业之后,就为下一个施工过程提供了作业面,不同的施工过程,按照工程对象的施工

    [单选题]把施工对象划分成若干施工段,每个施工过程的专业队(组)依次连续地在每个施工段上进行作业,当前一个专业队(组)完成一个施工段的作业之后,就为下一个施工过

  • 查看答案
  • 某工程由三个施工过程组成,它们分别由甲、乙、丙三个专业施工队完成。该工程在平面上划分A、B、C三个施工段,每个专业队伍在各施工段上的流水节拍如表4-5-2所示。则甲、乙和乙、丙两相邻主要施工队之间的流

    [单选题]某工程由三个施工过程组成,它们分别由甲、乙、丙三个专业施工队完成。该工程在平面上划分A、B、C三个施工段,每个专业队伍在各施工段上的流水节拍如表4-5

  • 查看答案
  • 某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各个施工段上的流水节拍见下表。<br />

    [单选题]某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各

  • 查看答案
  • 某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各个施工段上的流水节拍见下表。<br />

    [多选题]某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各

  • 查看答案
