[问答题]

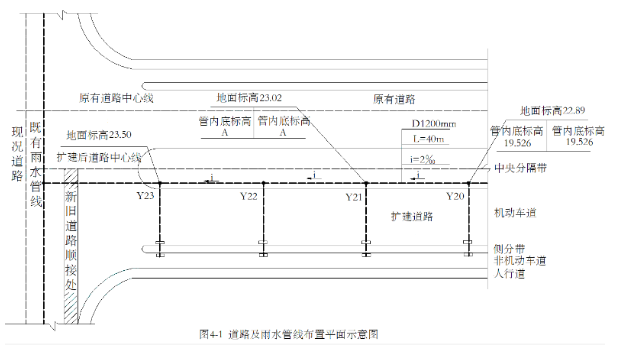

某公司承建一项道路扩建工程,在原有道路一侧扩建。并在路口处与现况道路平接。现况道路下方有多条市政管线,新建雨水管线接入现况路下既有雨水管线。项目部进场后,编制了施工组织设计.管线施工方案.道路施工方案.交通导行方案.季节性施工方案。道路中央分隔带下布设一条D1200mm雨水管线,管线长度800m采用平接口钢筋混凝土管,道路及雨水管线布置平面如图4-1所示。

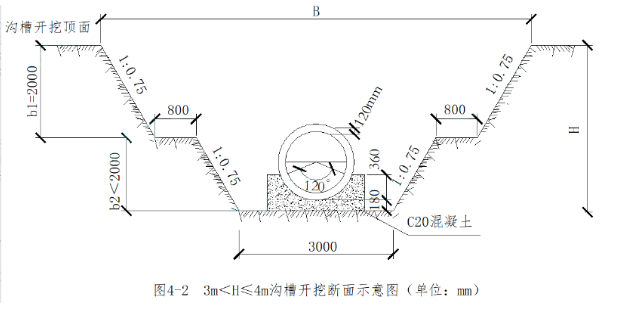

沟槽开挖深度H≤4m时,采用放坡法施工,沟槽开挖断面,如图4-2所示:;H>4m时,采用钢板桩加内支撑进行支护。

为保证管道回填的质量要求,项目部选取了适宜的回填材料,并按规范要求施工,扩建道路与现况道路均为沥青混凝土路面,在新旧路接头处,为防止产生裂缝,采用阶梯形接缝,新旧路接缝处逐层骑缝设置了土工格栅。
问题:
(1)补充该项目还需要编制的专项施工方案。
(2)计算图4-1中Y21管内底标高A,图4-2中该处的开挖深度H以及沟槽开挖断面上口宽度B(保留1位小数)。(单位:m)
(3)写出管道两侧及管顶以上500mm范围内回填土应注意的施工要点。
(4)写出新旧路接缝处,除了骑缝设置土工格栅外,还有哪几道工序。

参考答案与解析:

相关试题

某城市道路改扩建工程,现有道路为单幅水泥混凝土道路,幅宽15m,交通拥堵,拟将其扩建成宽30m,路中设宽5m绿化隔离带的沥青混凝土道路,且在绿化隔离带下新建雨水管道,新旧道路截面如下图所示。<b

[问答题]某城市道路改扩建工程,现有道路为单幅水泥混凝土道路,幅宽15m,交通拥堵,拟将其扩建成宽30m,路中设宽5m绿化隔离带的沥青混凝土道路,且在绿化隔离带

  • 查看答案
  • 调查上水管线、雨水管线、污水管线、热力管线、燃气管线、电力和电信管线的现状及规则

    [主观题]调查上水管线、雨水管线、污水管线、热力管线、燃气管线、电力和电信管线的现状及规则目标和其可能实现的时间,不属于房地产开发项目可行性研究的主要内容。 ( )此题为判断题(对,错)。

  • 查看答案
  • 调查上水管线、雨水管线、污水管线、热力管线、燃气管线、电力和电信管线的现状及规划

    [判断题] 调查上水管线、雨水管线、污水管线、热力管线、燃气管线、电力和电信管线的现状及规划目标和其可能实现的时间,不属于房地产开发项目可行性研究的主要内容。()A . 正确B . 错误

  • 查看答案
  • 某排水公司项目部承建的lkm雨水管线改造工程,采用φ400双壁波纹管,管

    [单选题]某排水公司项目部承建的lkm雨水管线改造工程,采用φ400双壁波纹管,管道基础为砂垫层,设计支承角为1800。改建后的管底高程为地表以下3m。基层以下地层为湿度小的黏性土。工程施工部位路面宽8米,要求施工期间不得中断交通,采用设置土壁支撑方法施工热力网中加工简单、安装方便、安全可靠、价廉、占空间大、局部阻力大的是()补偿器。A .波纹管B . 方形C . 套筒D . 球形

  • 查看答案
  • 某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日至8月31日,道路路面底基层设计为厚300mm水泥稳定土;道路下方设计有一条DN1200mm钢筋混凝土雨水管道,该管道在

    [问答题]某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日至8月31日,道路路面底基层设计为厚300mm水泥稳定土;道路下方设计

  • 查看答案
  • 某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日至8月31日,道路路面底基层设计为厚300mm水泥稳定土;道路下方设计有一条DN1200mm钢筋混凝土雨水管道,该管道在

    [问答题]某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日至8月31日,道路路面底基层设计为厚300mm水泥稳定土;道路下方设计

  • 查看答案
  • 一条长70m的雨水管线采用手掘式顶管施工。该雨水管管径1600mm,管壁厚160

    [单选题]一条长70m的雨水管线采用手掘式顶管施工。该雨水管管径1600mm,管壁厚160mm,在管道首末端分别设有1#井和2#井.1#井管内底标高26.620m,2#井管内底标高27.320m。该地区地下水位标高28.460m。施工时只设置一个顶管坑。在顶进过程中管轴线偏差范围为0~35mm,采用挖土校正法纠偏。从方便施工考虑,顶管工作坑()A .应放置在1#井,有利于施工过程中管道内积水排除B . 应放置在l#井,有利于施工过程中工作坑内积水排除C . 应放置在2#井,有利于施工过程中管道内积水排除D

  • 查看答案
  • 某排水公司项目部承建的1km雨水管线改造工程,采用φ400双壁波纹管,管道基础为

    [单选题]某排水公司项目部承建的1km雨水管线改造工程,采用φ400双壁波纹管,管道基础为砂垫层,设计支承角为180°改建后的管底高程为地表以下3m.基层以下地层为温度小的黏性土。工程施工部位路面宽8m,要求施工期间不得中断交通,采用设置土壁支撑方法施工。根据场景(五),回答下列问题:第31题:沟槽开挖不正确的做法是()A.在有行人、车辆通过的地方应设护栏及警示灯等安全标志B.机械挖槽时,应在设计槽底高程以上留不小于200mm的余量由人工清挖C.堆土不得掩埋消火栓、雨水口及各种地下管道的井盖,且不得妨碍其

  • 查看答案
  • 某市政施工单位中标一城市道路改扩建工程,该工程包括旧道改造、新增地下排水管线施工、新线施工及一座单跨人行天桥施工。项目部进场后就本工程内容及合同工期要求编制了网络进度图,如图1所示:<br /&

    [问答题]某市政施工单位中标一城市道路改扩建工程,该工程包括旧道改造、新增地下排水管线施工、新线施工及一座单跨人行天桥施工。项目部进场后就本工程内容及合同工期要

  • 查看答案
  • 城市管线除了弱电管线,其余管线与道路相交时,均不得侵人道路限界。

    [判断题]城市管线除了弱电管线,其余管线与道路相交时,均不得侵人道路限界。A.对B.错

  • 查看答案
