[问答题]
背景资料:
某项目部承建一项新建城镇道路工程,指令工期为100d。开工前,项目经理召开施工动员会,对项目部全体成员进行工程交底。参会人员包括“十大员”,即:施工员.测量员.A.B.资料员.预算员.材料员.试验员.机械员.标准员。
道路工程施工在雨水管道主管铺设.检查井砌筑完成.沟槽回填土的压实度合格后进行。项目部将道路车行道施工分成四个施工段和三个主要施工过程(包括路基挖填.路面基层.路面面层),每个施工段.施工过程的作业天数如表1-1。工程部按流水作业计划编制的横道图如表1-2,并组织施工。路面基层采用二灰混合料,常温下养护7d。
在路面基层施工完成后,必须进行的工序还有C.D,然后才能进行路面面层施工。

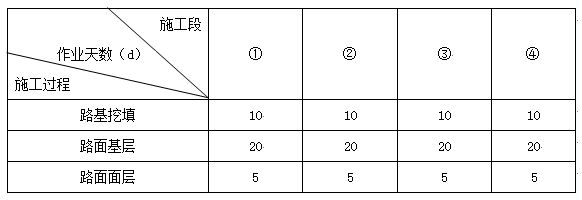

表1-1 施工段.施工过程及作业天数计划表

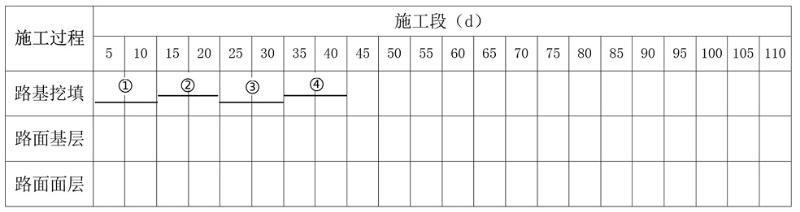

表1-2 新建城镇道路施工进度计划横道图

(1)写出“十大员”中A.B的名称。
(2)按表1-表1-2所示,补画路面基层与路面面层的横道图线(将表1-2复制到答题卡上作画,在试卷上作答无效)。确定路基挖填与路面基层之间及路面基层与路面面层之间的流水步距。
(3)该项目计划工期为多少天?是否满足指令工期。
(4)如何对二灰混合料基层进行养护?
(5)写出主要施工工序C.D的名称。
