[问答题]

背景资料:

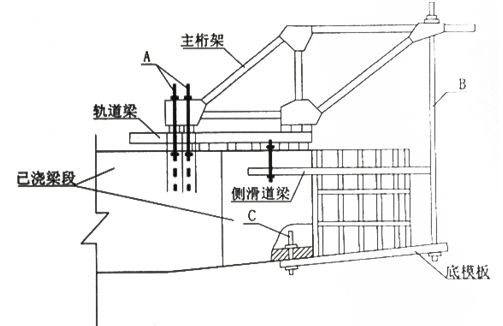

 某施工单位中标承建一座三跨预应力混凝土连续钢构桥,桥高30米,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8米,箱梁高度由根部的7.5米渐变到3.0米。根据设计要求,0号.1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。挂篮结构如下图所示:

施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。
项目部在主墩的两侧安装托架并预压,施工0号.1号段,在1号段混凝土浇筑完成后,在节段上拼装挂篮。
施工单位总部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆支架绑在了挂篮上;工机具材料在挂篮一侧集中堆放。安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》补充有关记录。
(1)本案例的施工组织设计审批符合规定吗?说明理由。
(2)补充挂篮进入下一节施工前的必要工序。
(3)针对挂篮施工检查不合格项,给出正确做法。
(4)项目部应补充哪些记录?
(5)写出挂篮系统中A.B.C各部件的名称。

参考答案与解析:

相关试题

某施工单位中标承建一座三跨预应力混凝土连续刚构桥,桥高30米,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8米,箱梁高度由根部的7.5米渐变到3.0米。根据设计要求,0号、1号段混凝土为托

[问答题]某施工单位中标承建一座三跨预应力混凝土连续刚构桥,桥高30米,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8米,箱梁高度由根部的7.5米渐

  • 查看答案
  • 某三跨预应力混凝土连续梁桥,跨度为90m+155m+90m,箱梁宽14m,底板宽

    [案例分析题] 某三跨预应力混凝土连续梁桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0#、1#块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自锚式桁架式结构。施工单位根据该桥的特点,制定了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:1.墩的两侧安装托架并预压,架立模板、绑扎0#、1#块钢筋,浇筑混凝土并张拉预应力筋;2.拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形;3.按设计标高值加预加抬高

  • 查看答案
  • [背景材料]某沿海大桥是一座跨径为28.5+3×40.5+28.5m的变截面预应力混凝土连续箱梁桥,分上下两幅,每幅单箱顶宽14.50m,底板宽7m,梁高由支点的2.75m渐变到跨中的80m。根据桥位

    [问答题][背景材料]某沿海大桥是一座跨径为28.5+3×40.5+28.5m的变截面预应力混凝土连续箱梁桥,分上下两幅,每幅单箱顶宽14.50m,底板宽7m,

  • 查看答案
  • 某沿海大桥是一座跨径为28.5m+3×40.5m+28.5m的变截面预应力混凝土连续箱梁桥,分上下两幅,每幅单箱顶宽14.50m,底板宽7m,梁高由支点的2.75m渐变到跨中的80m。根据桥位处的地质

    [问答题]某沿海大桥是一座跨径为28.5m+3×40.5m+28.5m的变截面预应力混凝土连续箱梁桥,分上下两幅,每幅单箱顶宽14.50m,底板宽7m,梁高由支

  • 查看答案
  • 某高速公路D合同段,K23+340为一座桥跨结构为30m的连续箱梁,桥高21米,

    [案例分析题] 某高速公路D合同段,K23+340为一座桥跨结构为30m的连续箱梁,桥高21米,共计32片箱梁,单梁约重80吨,该桥右侧为一大块麦地,经理部布置为预制场。确定的预制安装施工方案为:设32个台座,全部预制完成后,采用130吨吊车装就位。工程部门作出主要施工方案如下:1、人工清表10cm,放样32个台座,立模,现浇15m厚C20砼,埋设对拉杆预留孔,台座顶面撒水泥抹光平整。2、外模采用已经使用过的同尺寸箱梁的定型钢模板,内模采用木模外包镀锌铁皮,所有模板试拼合格。3、底模上铺一层硬质复合胶板,

  • 查看答案
  • 背景资料:<br />某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m,底板宽6.5m,箱梁采用长线法台座预制

    [问答题]背景资料:某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m,底板宽6.5

  • 查看答案
  • 背景资料:<br />某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m,底板宽6.5m,箱梁采用长线法台座预制

    [问答题]背景资料:某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m,底板宽6.5

  • 查看答案
  • 某公司承建一座桥梁工程,桥梁上部结构为9孔45m预应力混凝土单箱单室斜腹板等截面箱形,箱梁梁高为3.2m,箱梁宽为14.49m,顶板厚度为0.28m,采用多点顶推施工。<br />根据设计

    [问答题]某公司承建一座桥梁工程,桥梁上部结构为9孔45m预应力混凝土单箱单室斜腹板等截面箱形,箱梁梁高为3.2m,箱梁宽为14.49m,顶板厚度为0.28m,

  • 查看答案
  • 某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m~26m不等),普通钢筋混凝土盖梁。&l

    [问答题]某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩

  • 查看答案
  • 背景材料:某施工单位承接了跨度为105m+180m+105m三跨预应力混凝土连续

    [案例分析题] 背景材料:某施工单位承接了跨度为105m+180m+105m三跨预应力混凝土连续刚构桥的施工.施工单位在整个箱梁浇筑过程中主要施工过程如下:1.在桥墩上按0号块设计标高安装托架并与桥墩可靠连接,托架承载力按0号块理论重量的130%设计,托架安装后开始绑扎钢筋、埋设预应力管道,检验合格后浇筑0号块混凝土;2.在0号块上拼装挂篮.挂篮在工厂加工后直接运到工地拼装并试压,以消除挂篮的非弹性变形;3.按设计标高加预拱度值架立模板、绑扎钢筋、浇筑各个节段的箱梁混凝土,达到设计强度后张拉预应力筋;4.

  • 查看答案
