[问答题]

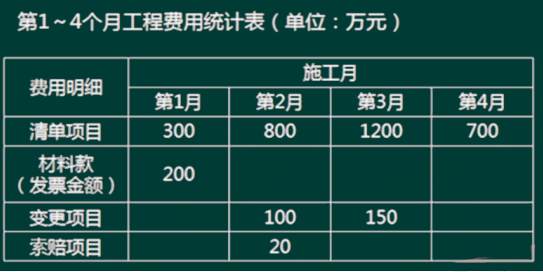

某堤防工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。经公开招标,发包人与承包人签订了施工合同,签约合同价3000万元,其中暂列金额126万元,计划工期4个月。合同签订前,承包人按招标文件规定提交了履约保证金。工程施工期间第1~4个施工月发生的工程费用见下表。

事件1:工程预付款为签约合同价的10%,合同签订后一-次性支付,同约定按公式(预付款扣回公式)扣还,在合同累计完成合同金额达到签约合同价的30%时开始扣还,累计完成金额达到签约合同价的70%时扣完。
事件2:工程材料预付款按进场材料发票票面金额的90%,与当月度款同期支付,从支付的次月开始平均扣还,三个月扣完。
事件3:质量保证金按专用合同条款约定为签约合同价的3%,在完工结算时一次性扣留。
事件4:某土方工程子目已标价工程量清单工程量为11200m3,依据施工图图纸计算的工程量为10800m3,工程完工时累计计量的工程量为12000m3。
【问题】
 列式计算本工程应支付的预付款。
 2.列式计算本工程应扣留的质量保证金。
 3.事件4中该土方工程子目完工结算应计量的工程量是多少?并说明理由。(计算结果保留两位小数)

参考答案与解析:

相关试题

某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:合同工期8个月,签约合同价为1280万元。<br />监理人向

[问答题]某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》(2009年版)编制施工招标文件。发包人与承包人签订的施工合同约定:合同工期8个月,签约合同

  • 查看答案
  • 某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目200万元)。合同中规定:<br />

    [问答题]某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
  • 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签

    [案例分析题] 某堤防工程,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价为10元/m3;砌石10万m3(不考虑砌石定额系数,所需开采石方10万m3),单价为40元/m3。(1)合同中的有关情况为:①合同开工日期为9月20日。②工程量清单中单项工程量的变化超过20%按变更处理。③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。④工程施工计划为先填筑,填筑全部完成后

  • 查看答案
