[问答题]

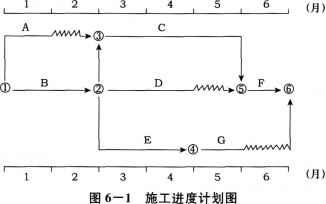

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材.水泥和石子的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图6-1所示。

招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表6—1所示。

工程有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款。
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留质量保证金。规费.税金的综合费率取l0%。
(3)当累计实际完成工程量超过(或低于)估算工程量的15%时,可进行调价,调价系数为0.9(或1)。
(4)工程预付款从承包人获得累计工程款(含预付款)超过估算合同价的60%以后的下个月起,分三个月均匀扣除。
施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。

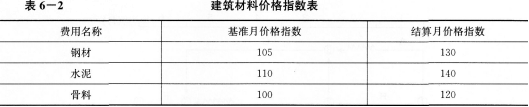

事件3:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F.G工作的造价提高,造价管理部门公布的价格指数见表6—2。施工单位随即向项目监理机构提出了调整F.G工作结算单价的要求。经测算,F.G工作的单价中,钢材.水泥和骨料的价格所占比例均分别为25%.35%和10%。

问题:
 工程预付款是多少?工程预付款从哪个月起扣回?
 2.工程的四月份完成工程量价款是多少?四月份应签发的工程款是多少?
 3.事件1中,建设单位的做法是否正确?说明理由。
 4.事件2中,施工单位说法是否正确?说明理由。
 5.事件3中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。如果可以调整,请列式计算调整后的单价。

参考答案与解析:

相关试题

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材.水泥和石子的价格进行调整,调

[问答题]某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;施工期间若

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材.水泥和石子的价格进行调整,调

    [问答题]某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;施工期间若

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。<br />合同约定:工程6个月;A、B工作所用的材料由建设单位采购;合同价款采用以综合单价计价;施工期间

    [问答题]某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工程6个月;A、B工作所用的材料由建设单位采购;合同价款采

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间

    [问答题]某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采

  • 查看答案
  • 背景资料:<br />某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;合同价款采用以直接费为计算

    [问答题]背景资料:某工程,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了施工承包合同。合同约定:工期6个月;A.B工作所用的材料由建设单位采购;

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同

    [案例分析题] 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材,水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。施工过程中,发生如下事件。事件

  • 查看答案
  • 某公路工程项目,建设单位与施工单位签订了施工承包合同。合同约定:工期6个月;施工期间若遇物价上涨,只对钢材、水泥和石子的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。该工程的各项工作按最

    [问答题]某公路工程项目,建设单位与施工单位签订了施工承包合同。合同约定:工期6个月;施工期间若遇物价上涨,只对钢材、水泥和石子的价格进行调整,调整依据为工程造

  • 查看答案
  • 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同

    [案例分析题] 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划并得到监理工程师的批准。该工程在施工过程中发生了如下事件:(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。(3

  • 查看答案
  • 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采

    [案例分析题] 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如图2—14所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资见表2—17。施工过程中发生如下事件。事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时问推迟1个月,致使施工单位机械闲置和人工窝工损失。事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完

  • 查看答案
  • 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同

    [案例分析题] 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图2-13所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见表2—16。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2005年3月1日开工,施工中发生了

  • 查看答案
