背景资料:

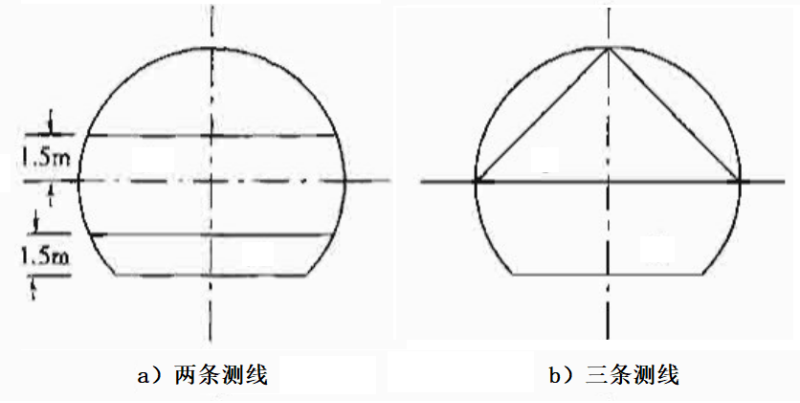

某施工单位承接的某高速公路合同段中有一座公路隧道。该隧道为单洞双向行驶的四车道深埋隧道,设计净高6.9m,净宽20m,进口桩号为K9+868,出口桩号为K13+218。根据地质勘察报告,隧道穿越的地层有:砂岩、页岩、泥灰岩,其中K10+000~K11+500段还分布有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。设计要求采用分部开挖和复合式衬砌,隧道施工监控量测实施了地表下沉和净空变化项目,其中净空位移量测设置了两种观测方案,一种是布置两条测线,一种是布置三条测线,其布置图如下图所示。

施工中还发生如下事件:
事件一:监理审查监控量测方案时,要求净空位移量测方案补充六条测线的布置方案,同时还发现净空变化量测时每100m设置一个观测断面,监理认为不合理,要求按相关规范要求进行观测断面的布置。
事件二:施工单位采用双向掘进,对水、电、路、通风等设施进行统一安排,并在正式掘进前完成。通风方式采用大功率通风机将新鲜空气采用风管压送到掌子面,然后将废气从里往外挤出。通风机采用轴流式,其额定风量为2250m3/min,风压为6kPa,发电机功率为2×115kW。风管与风机相匹配,选配φ1500mm(压入)和φ1000mm(吸出)的强力橡胶软管,每节长10m,软风管接头方式为双反边拉链式接头,安装方便、密封性能好。
事件三:隧道施工时的通风,设专人管理。要求做到:保证每人每分钟得到1m3的新鲜空气;隧道内的空气成分每两月至少取样分析一次。
事件四:某日早上7时,1名工人进洞启动设备,产生火花,导致隧道发生瓦斯爆炸,该名工人罹难,所幸洞内当时没有其他作业人员,造成直接经济损失约320万元。
土建施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标等的施工。其中照明设施的安装包括道路照明、互通立交照明、收费广场照明、特大桥照明、隧道照明、平面交叉口照明、服务区及停车区的停车场照明、进出口照明等。该隧道原设计采用射流式通风方式,经多方论证后,难以满足该隧道的通风质量要求,拟变更为竖井排风式通风,并按相关程序完成了设计变更。
1、补充背景中隧道监控量测的必测项目。
2、按照风道的类型和通风安装位置,隧道常用的通风方式有哪几类?背景中施工采用的通风方式属于哪一类?
3、改正事件二中的错误之处。
4、请简述设置照明系统的作用。
5、依据现行的《生产安全事故报告和调查处理条例》,判断该事故等级。
6、按《公路工程设计变更管理办法》,背景中设计变更属于哪一类设计变更?说明理由。并指出该设计变更的审批部门。
7、净空变化量测需用到哪些工具,并改正施工单位净空变化量测断面布置频率,同时根据两条测线和三条测线的布置示意图,请画出六条测线的布置图示。

参考答案与解析:
