[问答题]
背景资料:
某公司中标修建城市新建主干道,全长为2.5km,双向四车道。其结构从下至上为:20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm厚细粒式沥青混合料表面层。

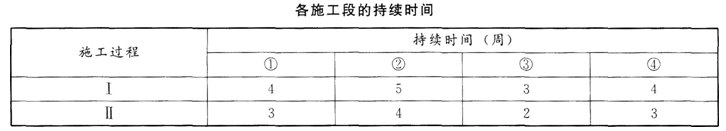

项目部编制的施工机械计划表列有:挖掘机.铲运机.压路机.洒水车.平地机.自卸汽车。施工方案中:石灰稳定碎石底基层直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压;沥青混合料摊铺时应对温度随时检查;用轮胎压路机初压,碾压速度控制在5~2.0km/h。施工现场设立了公示牌,内容包括工程概况牌.安全生产文明施工牌.安全纪律牌。项目部将20cm厚石灰稳定碎石底基层.38cm厚水泥稳定碎石基层.8cm厚粗粒式沥青混合料底面层.6cm厚中粒式沥青混合料中面层.4cm厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ.Ⅱ.Ⅲ.Ⅳ.Ⅴ表示,并将Ⅰ.Ⅱ两项划分成四个施工段①.②.③.④。Ⅰ.Ⅱ两项在各施工段上持续时间如下表所示。而Ⅲ.Ⅳ.Ⅴ不分施工段连续施工,持续时间均为1周。

项目部按各施工段持续时间连续.均衡作业,不平行,搭接施工的原则安排了施工进度计划表(见下表)。

问题:
补充施工机械计划表中缺少的主要机械种类。
2.指出并改正底基层碾压错误,并阐述沥青混合料的初压设备。
3.沥青混合料碾压温度的确定因素有哪些?
4.公示牌还需补充设置哪些?
5.完善横道图,并计算工期。
