[问答题]

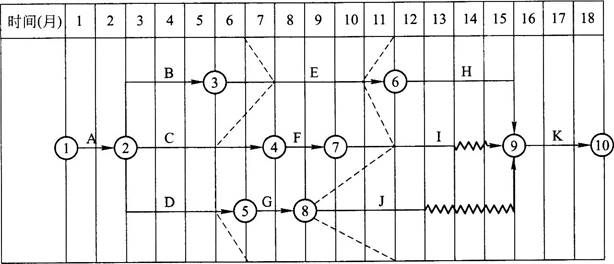

某公司中标某沿海城市一栋办公楼工程,该公司进场后,对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底.11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:

在工程施工过程中发生以下事件:
事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费.机械费.临时建筑损失18万元。建筑物受到海水侵蚀,清理.返工费用25万元,施工单位提出了工期2个月.费用43万元的索赔要求。
事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费.机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期.费用索赔要求。
【问题】
 根据时标网络图进度前锋线分析6月.11月底工程的实际进展情况。
 2.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
 3.事件一中,施工单位的各项索赔是否成立?并分别说明理由。
 4.事件二中,施工单位的各项索赔是否成立(不考虑事件一的影响)?并分别说明理由.
