[问答题]

A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购,高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所和电力公司承包施工。
A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见表1),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

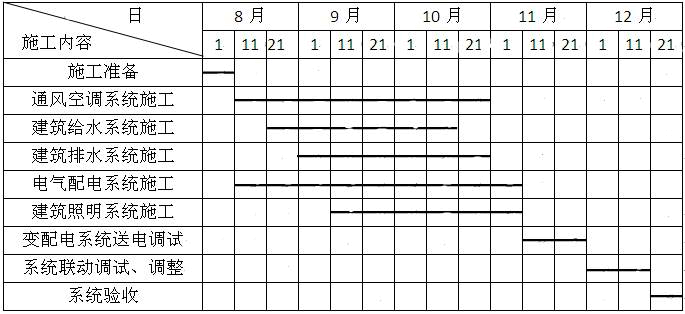

表1 通风空调、给排水和建筑电气工程的施工进度计划
工程施工中,曾经发生了2个施工质量问题:
问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序。
问题2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线通电,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。
A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。
问题:
1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?
2.问题1中,应检查风管哪些部位的严密性?
3.问题2中,灯具的安装质量应如何整改?
4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

参考答案与解析:

相关试题

背景<br />A安装公司承包某高层建筑的通风空调.给水排水和建筑电气工程的施工。合同约定:空调设备由业主采购,其他设备.材料由A安装公司采购。高层建筑的一次结构已完工;二次结构和装饰工程

[问答题]背景A安装公司承包某高层建筑的通风空调.给水排水和建筑电气工程的施工。合同约定:空调设备由业主采购,其他设备.材料由A安装公司采购。高层建筑的一次结构

  • 查看答案
  • 背景资料:<br />A安装公司承包某高层建筑的建筑电气(不包括变配电室).建筑给水排水和通风空调工程的施工。合同约定;空调设备由业主采购,其他设备.材料由A安装公司采购。<br /

    [问答题]背景资料:A安装公司承包某高层建筑的建筑电气(不包括变配电室).建筑给水排水和通风空调工程的施工。合同约定;空调设备由业主采购,其他设备.材料由A安装

  • 查看答案
  • 某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司.B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A安装公司负责工程设备和材料的采购

    [问答题]某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司.B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工

  • 查看答案
  • A安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位果购,其他材料及配件由A安装公司采购,工程质量达到通风空调工程施工质量验收规范要求。A安装公司进场后,因建

    [问答题]A安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位果购,其他材料及配件由A安装公司采购,工程质量达到通风空

  • 查看答案
  • 某污水处理厂的设备安装工程由A安装公司承包施工,其土建工程由B建筑公司承包施工,A安装公司负责工程设备的采购,合同工期为214天(3月1日~9月30日)。<br />合同签订后,A安装公司

    [问答题]某污水处理厂的设备安装工程由A安装公司承包施工,其土建工程由B建筑公司承包施工,A安装公司负责工程设备的采购,合同工期为214天(3月1日~9月30日

  • 查看答案
  • 某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。承包合同为设计、采购

    [问答题] 某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90天,7月l日开工到当年9月28日竣工。专业安装公司按合同要求,编制了泛光照明工程施工方案。因建筑有透空段,灯具安装采用吊篮方式施工。公司对施工人员进行了灯具安装及安全操作培训。安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安

  • 查看答案
  • 某机电安装公司承建了某市医院的机电安装工程,内容包括:变配电所工程.建筑电气工程.通风与空调工程.给水排水工程和锅炉安装工程等。其中变配电所应提前受电为其建筑设备的试运转等提供条件。分承包合同约定:分

    [问答题]某机电安装公司承建了某市医院的机电安装工程,内容包括:变配电所工程.建筑电气工程.通风与空调工程.给水排水工程和锅炉安装工程等。其中变配电所应提前受电

  • 查看答案
  • 背景<br />A安装公司承包某大楼的建筑电气工程施工。工程内容有地下变电所.配电干线.室内配线.照明系统。合同约定:主要设备(三相电力变压器.成套配电柜)由业主采购,其他设备及材料由A安

    [问答题]背景A安装公司承包某大楼的建筑电气工程施工。工程内容有地下变电所.配电干线.室内配线.照明系统。合同约定:主要设备(三相电力变压器.成套配电柜)由业主

  • 查看答案
  • 由安装公司承包。大剧场的机电工程有给水排水、建筑电气、通风空调和智能化控制系统。

    [问答题] 由安装公司承包。大剧场的机电工程有给水排水、建筑电气、通风空调和智能化控制系统。在地下二层和屋顶层作为大剧场的设备层。设备层中安装有变压器、发电机、配电柜、冷水机组、热泵、冷却塔等大型设备。安装公司配合建筑公司在深基础施工时进行预埋和接地施工,主体结构施工中进行均压环及防雷装置的施工,并配合建筑公司编制了工程的施工组织设计。由于大剧场处于闹市中心,没备和材料的进场只能在夜间进行。安装公司编制了机电工程的施工进度计划及设备吊装方案,经过论证,采用汽车吊,由设备吊装孔吊人地下二层。夜间进场的材料应

  • 查看答案
  • 安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调.建筑给排水.建筑电气和消防等工程。<br />安装公司项目部进场后,依据合同和涉及要求,编制了施工组织设计,内容有:各专业工程

    [问答题]安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调.建筑给排水.建筑电气和消防等工程。安装公司项目部进场后,依据合同和涉及要求,编制了施工组

  • 查看答案
