[问答题]背景资料:某施工总承包单位中标承建某高瓦斯矿井工程,该矿井采用立井开拓,主.副.风井均在同一工业广场内,三个井筒均采用冻结法施工。其中主井井筒净直径6
[问答题]某施工单位承包一项井底车场二期工程。该矿井采用主.副井开拓方式,此时,主井已采用临时罐笼提升,副井临时管路系统尚未拆除,拟在副井空.重车线完工后,进行
[单选题]某矿井采用一对主副井井筒开拓的方式,该施工单位承担的主井井筒净直径5m,井筒深度489m,表土段深度80m,最佳施工设备配套机械化作业线配置是()。A . 2JK-3.5提升机+JK-2.5提升机配2套3m3吊桶提升,FJD-6伞钻、HZ-4抓岩机等B . JKZ-2.8凿井专用提升机配1套3m3吊桶提升,FJD-6伞钻、HZ-4抓岩机等C . 2JK-3.5提升机配1套3m3吊桶提升,FJD-6伞钻、1台HZ-4抓岩机等D . 2JK-3.5提升机配1套3m3吊桶提升,FJD-9伞钻、2台HK
[问答题] 背景:某施工单位承担一井底车场的施工任务,计划工期12个月,从主、副井贯通后开始计算工期。实际施工中,主井由于涌水大出现淹井,导致主井工期延误4个月。根据业主的意见,井底车场施工从副井到底完成改绞后开始计算工期,原定工期不变。施工中,由于通风能力不足,施工单位比原计划少安排3个工作面,直到主井到底形成通风回路才进行全面施工,这时已延误工期3个月,因通风系统困难多支出50万元。为了按预定的工期完成任务,施工单位增开了临时巷道,增加工作面展开剩余工程的施工。为了增开临时巷道,施工单位安排一掘进队用
[问答题]背景A煤矿采用一对主副立井方式开拓,该主副井井筒均在同一工业广场内,某施工单位承担了该主井井筒施工项目。主井井筒净直径5m,深度650m,表土段采用冻
[问答题]【背景资料】某矿井采用立井开拓,主.副井井筒位于同一工业广场内,主井井筒采用临时井架凿井,副井井筒利用永久井架凿井,主.副井井筒表土段采用冻结法施工,
[问答题]某施工单位承建一矿井主、副立井井筒工程,主、副井筒均布置在同一工业广场内,均采用冻结法施工。开工前施工单位进行了充分的施工准备,会审了施工面,完善了施
[问答题]【背景资料】某施工单位承担矿井井底车场的施工任务,合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划(如图
[问答题]背景资料:某建设工程公司承担了一矿井的施工工作。该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒,主井井筒净直径5.5m,井深650m;

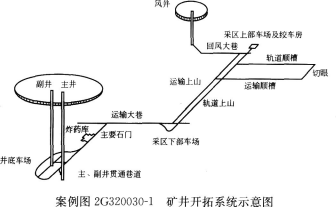

[问答题]某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运输水平上方,主.副井井筒深度基本相同,副井井底车场主要巷道及硐室布置如图1所示。矿
