[问答题]
施工单位承包某中型泵站,建筑安装工程内容及工程量见下表,签订的施工合同部分内容如下:
签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止。
泵站建筑安装工程内容及工程量表

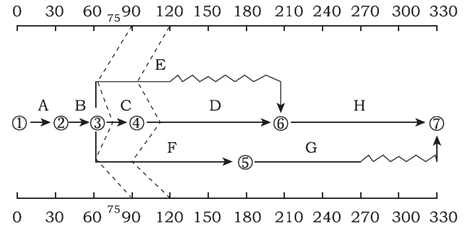

开工前,项目部提交并经监理工程师审核批准的施工进度计划如下图。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在下图中。
施工进度计划图
项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见下图。
在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。
问题:
根据施工进度计划图,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。
2.指出D工作进度曲线中D工作第120天的进度偏差和赶工天数。
3.计算第4个月的已实施工程的价款、预付款扣回和实际工程款支付金额。
4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?
参考答案与解析:
