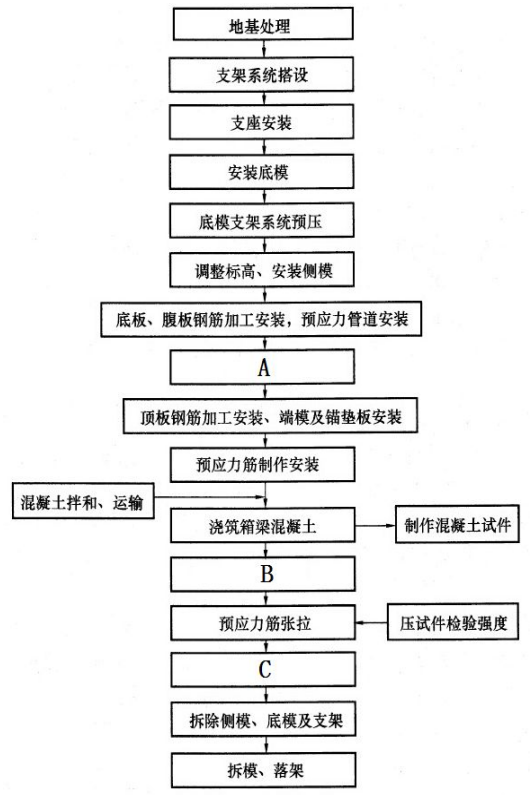

施工过程中,发生如下事件:事件一:在钻孔过程中遇见地质资料没有描述的地质条件,造成钻孔偏斜,为此施工单位工期延误两天,经济损失两万元。施工单位就此向建设单位进行索赔。事件二:项目部采用泥浆护壁钻孔灌注桩,在成孔后进行检查,发现桩孔垂直度超出规范要求。事件三:下部结构施工完成后,施工单位对支架地基进行处理,符合要求后搭设满堂支架,支架搭设完成后施工单位对支架进行堆载预压,施工单位为赶工期采用一次性加载预压。问题: 写出工艺流程图中工序A、B、C的名称? 2.事件一施工单位能否索赔工期和费用?请说明理由。 3.分析事件二中垂直度偏差的可能原因。 4.写出施工预拱度应考虑的因素。 5.施工单位对现浇梁板应检查哪些项目? 6.改正事件三中的不妥之处,根据规范要求,支架预压荷载取值大小及合格标准。
