[问答题]

背景资料:
某区间隧道地处围岩IV级区域,设计长度300m,采用浅埋暗挖法施工。洞口采用超前小导管注浆及钢筋网喷射混凝土、钢拱架支护等。
支护施工中,项目部采用的工序包括①开挖;②超前支护;③初喷;④复喷到设计厚度;⑤锚杆、钢筋网、钢拱架。超前支护在开挖前施工,初期支护紧跟开挖施工。

小导管注浆支护加固采用直径30mm,长5m的水煤气管;注浆孔间距为100mm,外插角为10°,纵向搭接长度为2m。注浆工艺流程图如下:

施工中项目部对隧道施工过程实行监控量测工作,确保施工中不出现坍塌事故。监测项目如下:

项目部建立了职业健康安全管理体系,确定了项目负责人为安全生产的第一责任人,保证安全生产“六关”。
1、支护施工的正确工序为?(用序号表示)
2、小导管注浆支护设计参数是否合理?如不合理请改正。
3、图中A、B是什么?

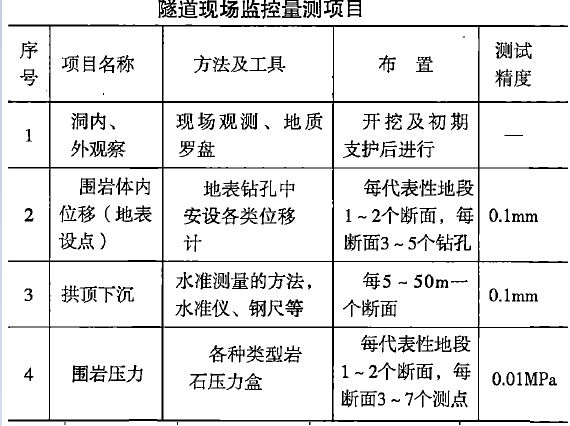

4、补全隧道必测监测项目及对应的方法工具。
5、安全生产的“六关”是什么?

参考答案与解析:
