[问答题]

某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;桥面系护栏采用钢筋混凝土防撞护栏;桥宽35m,横断面布置采用0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为8m/s。桥梁立面布置如下所示:

项目部编制的施工方案有如下内容:

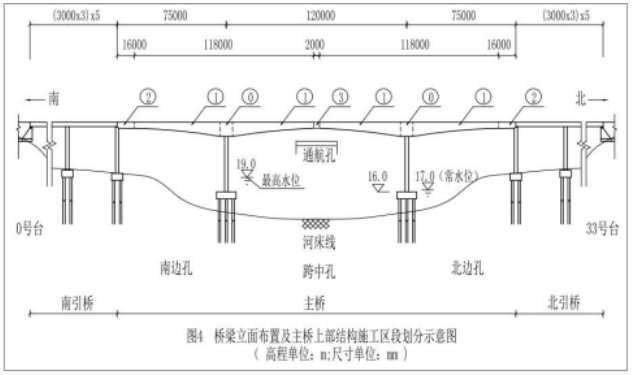

(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成?、①、②、③等施工区段,其中,施工区段?的长度为14m,施工区段①每段施工长度为4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图4所示。
(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。
(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。
(4)防撞护栏施工进度计划安排,拟组织2个施工组同步开展施工,每个施工班级投入1套钢模板,每套钢模板长91m,每钢模板的施工周转效率为3天。施工时,钢模板两端各0.5m作为导向模板使用。
问题:
 列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。
 2.施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式计算主桥16号墩上部结构的施工次数(施工区段③除外)。
 3.结合图4及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?
 4.施工方案(2)中,在通航孔施工期间应采取哪些安全防护措施?
 5.施工方案(3)中,指出主桥第16、17号墩承台施工最适宜的围堰类型;围堰高程至少应为多少米?
 6.依据施工方案(4),列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用的影响)

参考答案与解析:

相关试题

一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

[单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

    [单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

    [单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

    [单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

    [单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

    [单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40m预应力混凝土小箱梁;桥台为埋置式肋板结构,耳墙长

    [单选题]一级公路上的一座桥梁,位于7度地震地区,由主桥和引桥组成。其结构:主桥为三跨(70m+100m+70m)变截面预应力混凝土连续箱梁;两引桥各为5孔40

  • 查看答案
  • 背景某公司中标承建城市高架桥,主桥12跨,上部结构全部采用30m预制T形梁,先简

    [案例分析题] 背景某公司中标承建城市高架桥,主桥12跨,上部结构全部采用30m预制T形梁,先简支后连续。项目部在施工方案确定后,便立即开始了预制场地建设。由于某种原因,延误了工期;为在后阶段弥补损失的工期,项目部加大调度力度,加快T形梁的预制进度。在质量安全控制方面发生下列事件:事件一,后补的预制台座基础发生沉降,需要加固。事件二,为加快台座的周转率,把张拉后T形梁吊移到存梁区压浆。事件三,在龙门吊移梁范围内,梁底下有工人在继续绑扎钢筋。2.问题(1)应如何避免预制台座基础发生沉降?(2)事件二做法正确

  • 查看答案
  • 背景某公司承建城市跨线桥,主桥长520m,桥宽22.15m,跨越现况河渠;桥梁中

    [案例分析题] 背景某公司承建城市跨线桥,主桥长520m,桥宽22.15m,跨越现况河渠;桥梁中三跨上部结构为钢筋混凝土预应力连续梁,跨径组合为30m+35m+30m,其余部分为22m长T形简支梁。承台平面尺寸5m×26m,以群桩形式布置128根桩,采用沉桩施工。项目部编制了施工组织设计和模板支架、预制构件吊装专项施工方案。经招标程序将沉桩施工分包给专业施工队,并签订了分包合同。施工日志记载有如下事项:(1)施工组织设计经项目负责人签批后,上报监理工程师审批。(2)模板支架专项方案对支架的构件强度验算结果

  • 查看答案
  • 某公司中标承建城市高架桥,主桥12跨,上部结构全部采用30m预制T形梁,先简支后

    [案例分析题] 某公司中标承建城市高架桥,主桥12跨,上部结构全部采用30m预制T形梁,先简支后连续。项目部在施工方案确定后,便立即开始了预制场地建设。由于某种原因,延误了工期;为在后阶段弥补损失的工期,项目部加大调度力度,加快T形梁的预制进度。在质量安全控制方面发生下列事件:事件一,后补的预制台座基础发生沉降,需要加固。事件二,为加快台座的周转率,把张拉后T形梁吊移到存梁区压浆。事件三,在龙门吊移梁范围内,梁底下有工人在继续绑扎钢筋。问题

  • 查看答案
