[问答题]

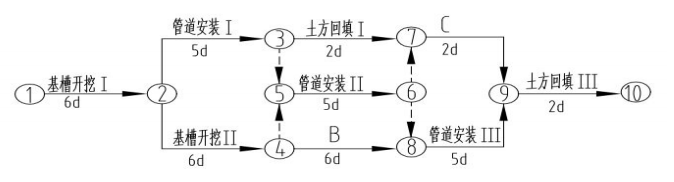

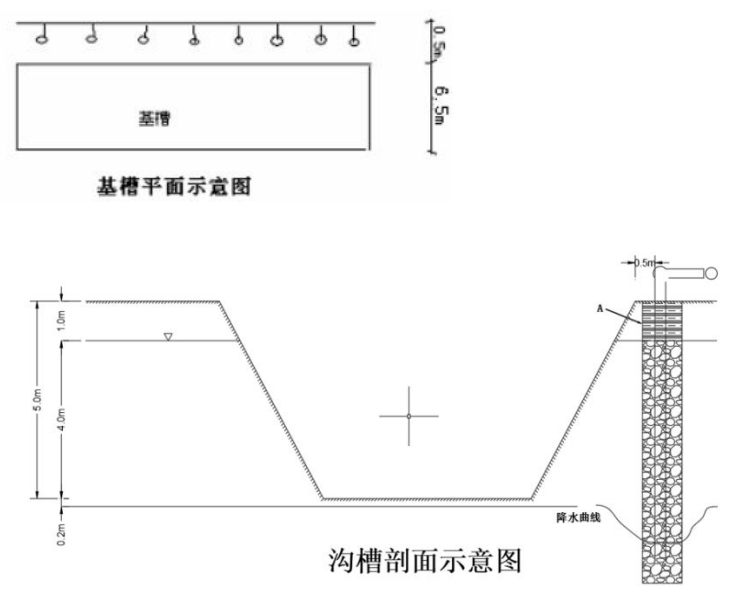

某施工单位承接了一项市政排水管道工程,采用承插式钢筋混凝土管,基槽采用明挖法放坡开挖施工,机械开挖,采用水泥抹面进行护坡。基槽宽度为6.5m,开挖深度为5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按Ⅰ、Ⅱ、Ⅲ划分三个施工队,根据合同工期要求绘制网络进度图如下:工过程中发生了如下事件:事件一:施工单位为加快施工进度,机械开挖至槽底高程,由于控制不当,局部超挖达200mm。事件二:下管安管时,施工作业队从上游往下游进行。问题: 指出降水井点布置及降水深度的不妥之处,并写出正确的做法。 2.指出沟槽剖面示意图A和网络图中B和C的内容。 3.计算本工程的总工期,并指出关键线路。 4.事件一、事件二中有何不妥之处;并写出正确的做法。
