[问答题]

背景资料:

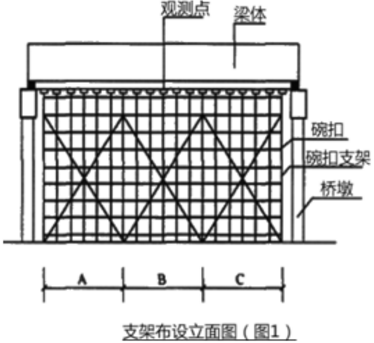

某跨度40m现烧预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见图1),支架由钢管.扣件.型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。

为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。
观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为  185.725m。
经计算,该桥达到了设置预拱度的条件,恒载.活载.混凝土温度.徐变.收缩引起挠度见表1,并按二次抛物线设置预拱度。跨中底板的设计标高为  185.956m。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)见图1),分批次分次拆除支架。

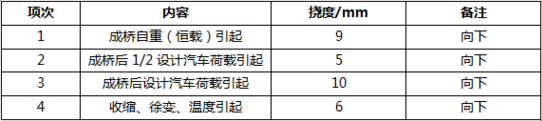

恒载、活载、混凝土温度、徐变、收缩引起挠度表(表1)

问题:
 计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
 2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
 3.排列A、B、C三部分合理的拆除顺序。
 4.写出旧扣件外观质量可能存在的病害。
 5.写出架设本桥支架所需要的特殊工种。

参考答案与解析:

相关试题

某跨度12×40m现浇预应力钢筋混凝土简支梁桥,后张法施工,工程造价2亿元。施工单位D采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安

[问答题]某跨度12×40m现浇预应力钢筋混凝土简支梁桥,后张法施工,工程造价2亿元。施工单位D采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,

  • 查看答案
  • 背景材料:某桥为20+3×25+20m钢筋混凝土连续箱梁桥,采用满堂式钢管支架现

    [案例分析题] 背景材料:某桥为20+3×25+20m钢筋混凝土连续箱梁桥,采用满堂式钢管支架现浇。问题:1、通常处理地基的方法有哪些?2、设置该桥施工预拱度时,应计入哪些影响因素?3、如何设置该桥的常见质量控制点?4、为防止该桥出现构造裂缝,对原材料和模板有何要求?

  • 查看答案
  • 背景材料:某25m预应力混凝土空心板梁桥,采用预制安装,后张法施工。施工单位设置

    [案例分析题] 背景材料:某25m预应力混凝土空心板梁桥,采用预制安装,后张法施工。施工单位设置的常见质量控制点有:支座预埋件的位置控制、板梁之间的高差控制、梁体之间现浇带混凝土质量控制、以及伸缩缝安装质量控制。问题:1。施工单位在预制板梁过程中对预应力筋和梁预制应开展哪些主要内容的检验?2。请指出施工单位设置该预制板梁的常见质量控制点缺项部分。

  • 查看答案
  • 某3联现浇预应力混凝土连续箱梁桥跨越北方季节性河流河谷,每联3×40m,采用如下图所示梁式支架施工。<br />事件1:下图所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接

    [问答题]某3联现浇预应力混凝土连续箱梁桥跨越北方季节性河流河谷,每联3×40m,采用如下图所示梁式支架施工。事件1:下图所示的桩柱梁式支架由桩基础、钢管柱、卸

  • 查看答案
  • 钢筋混凝土或预应力混凝土简支梁桥属于()。

    [单选题]钢筋混凝土或预应力混凝土简支梁桥属于()。A.静定结构B.超静定结构C.连续结构D.排架结构

  • 查看答案
  • 钢筋混凝土或预应力混凝土简支梁桥属于()。

    [单选题]钢筋混凝土或预应力混凝土简支梁桥属于()。A . 静定结构B . 超静定结构C . 连续结构D . 排架结构

  • 查看答案
  • 某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位

    [案例分析题] 某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位严格按照设计文件和相关施工技术规范的要求进行施工,并作了以下主要检验内容:混凝土强度、T梁的宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。问题:

  • 查看答案
  • 先张法预应力混凝土简支梁应采用()工艺制造。

    [填空题] 先张法预应力混凝土简支梁应采用()工艺制造。

  • 查看答案
  • 背景材料:某预应力钢筋混凝土梁式桥,由A路桥公司施工承包,B监理单位进行工程监理

    [案例分析题] 背景材料:某预应力钢筋混凝土梁式桥,由A路桥公司施工承包,B监理单位进行工程监理。施工过程中,箱梁钢筋绑扎后,工地技术员向混凝土班组下达了混凝土浇灌令。问题:1.该工地技术员的做法存在哪些不当之处?请写出正确的做法。2.箱梁钢筋绑扎之后混凝土浇灌之前,对钢筋工程要进行哪些方面的检查。

  • 查看答案
  • 后张法预应力混凝土简支梁施工要点包括()。

    [多选题]后张法预应力混凝土简支梁施工要点包括()。A.预应力筋的张拉应以应力控制为主,伸长值作为校核B.采用底模联合振动时,应将两侧模板上下振动器位置并列排列

  • 查看答案
