[问答题]

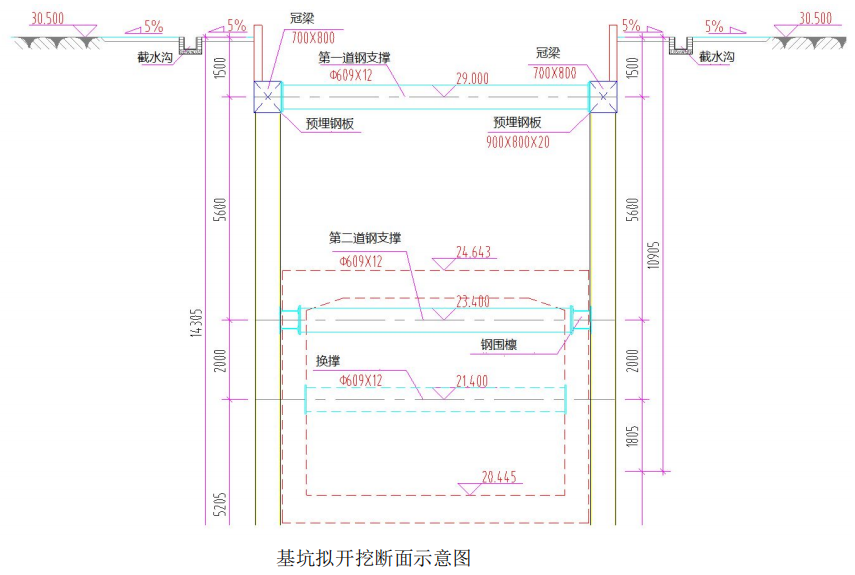

某公司承接一项地铁车站基坑工程,基坑长40m,宽20m,深11m,周围建筑物较少,地下管线纵横交错,项目部决定采用明挖法施工,围护结构为钻孔灌注桩,水泥土搅拌桩为止水帷幕。基坑开挖前,项目部编制了深基坑专项施工方案。施工之前,项目部对施工现场进行了详细的踏勘,发现现场存在勘探资料未发现的特殊地层,该地层不适合水泥土搅拌桩施工,项目部决定将围护结构改成地下连续墙。基坑拟开挖断面示意图如下所示:
地下连续墙施工的局部示意图如下所示:
施工中发生如下事件:事件一:基坑开挖过程中出现渗漏现象,调查发现是地下连续墙接缝处发生渗漏,为处理此事故施工单位经济损失3万元,影响工期5d。事件二:基坑开挖过程中,施工单位挖断一条勘探质料未显示的排水管线,造成经济损失5万元,影响工期7d。问题: 项目将钻孔灌注桩围护结构改变成地下连续墙需要履行什么手续? 2.写出图中第一道支撑、第二道支撑、换撑安装和拆除的先后顺序。(用→排序) 3.指出构件A、B的名称,并简述A的作用。 4.基坑开挖过程中监测项目有哪些? 5.针对事件一和事件二施工单位能否索赔工期和费用?并说明理由。
