[问答题]

背景资料:
某施工单位承建某高速公路第一标段,其中某桥梁主跨为(48+80+48)m的预应力混凝土连续箱梁,采用悬臂浇筑法施工,边跨直线段采用满堂支架现浇。根据《公路工程施工安全技术规范》的要求,项目部编制了悬臂浇筑的专项施工方案,经项目技术负责人签字后报监理工程师审批,监理工程师以审批程序不符合要求将专项施工方案退回给项目部。
施工过程中发生以下事件:
事件1:连续箱梁施工前,施工单位拟配置的梁体施工设备有:垂直运输设备、水平运输设备、压浆设备、托架、支架、模板、试验设备。
事件2:边跨直线段施工前,项目经理部编制了相应的施工方案,要求将施工作业平台脚手架与模板连接牢固,以增加脚手架的安全性。底模安装完成后,对支架进行预压,预压重量设定为支架需承受全部荷载的0倍。
事件3:工程开工前,项目部拟定了有关施工技术交底的要求如下:
(1)施工技术交底应按不同层次、不同要求和不同方式进行,应使所有参与施工的人员掌握所从事工作的内容、操作方法和技术要求。
(2)项目经理部的施工技术交底工作由项目经理组织和主持实施。
(3)项目总工负责向班组作业人员进行施工技术交底。
事件4:技术交底的内容包括:

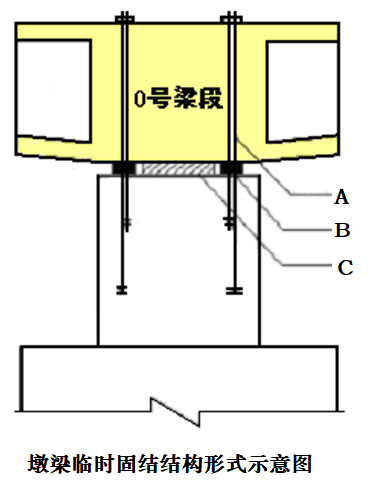

(1)对0号块梁段与桥墩间实施临时固结支承措施,临时固结示意图如下图所示。

(2)悬臂浇筑的施工过程控制宜遵循变形和内力双控的原则,且宜以内力控制为主;
(3)梁段混凝土达到张拉条件后,前移挂篮,再张拉纵向预应力筋;
(4)合龙段施工前,应分析气温变化情况,在施工当天选定近5天平均气温时段锁定合龙口并浇筑混凝土;
(5)中跨合龙段混凝土具备张拉条件后,先折除0#块支座临时固结,再张拉底板预应力筋。
事件5:悬臂浇筑梁施工中需对如下项目进行实测,包括:轴线偏位、顶面高程、合龙后同跨对称点高程差、顶面横坡、平整度、相邻梁段间错台。
1、请写出正确的专项施工方案的审批程序。
2、针对事件1,梁体施工还应配置那些主要施工设备?
3、指出事件2中施工方案的不妥之处,并写出正确做法。
4、对支架进行预压的目的是什么。
5、技术交底分为几级?并改正项目部拟定的有关施工技术交底要求中的错误。
6、写出墩梁临时固结结构形式示意图中ABC分别代表的名称。并针对事件4中技术交底内容的不妥之处,写出正确故法。
7、请补充事件5中悬臂浇筑梁的缺少的实测项目。

参考答案与解析:
