[问答题]

某寒冷地区大型水利工程包括水闸、堤防等,水闸工程共18孔,每孔净宽7m,根据设计要求,节制闸墩、船闸侧墙和底板采用C18025、F100、W4混凝土。项目于2014年9月开工,计划于2017年1月底完工。本枢纽工程施工过程中发生如下事件。

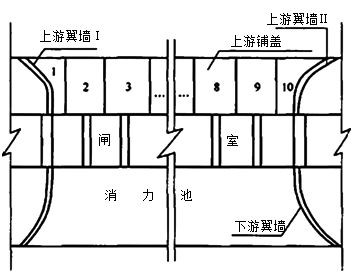

事件一:某水闸工程基坑地下含水层为颗粒较粗的砂砾地层,上游钢筋混凝土铺盖垂直水流方向共分为10块,铺盖部位的两侧翼墙为钢筋混凝土结构,其平面布置示意图如下图所示。承包人在施工方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

事件二:上游翼墙及铺盖施工时,为了加快施工进度,承包人安排两个班组,按照上游翼墙Ⅱ—10—9—8—7—6和上游翼墙Ⅰ—1—2—3—4—5的顺序同步施工。
事件三:施工单位为了检验施工质量,在工地建立了实验室。施工过程中,施工单位有关人员在施工技术负责人的监督下,对闸底板的混凝土进行了见证取样,所取试样在工地实验室进行了实验。在闸室分部工程完工后,监理单位主持进行了分部工程验收,并形成“分部工程验收鉴定书”。
事件四:项目如期完工,计划于2017年汛前进行竣工验收。
问题:
 背景资料中,C25、F100、W4分别表示混凝土的哪些指标?其中数值25、100、4,的含义分别是什么?依据《水工混凝土施工规范》SL677-2014,指出检修桥模板拆除时对混凝土强度有什么要求?
 2.基坑降排水的主要目的是什么?指出事件一本例中合适的降水措施。
 3.指出事件二中承包人在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。
  4.指出事件三做法的不妥之处,并说明正确做法。根据《水利水电建设工程验收规程》(SL323--2008),指出分部工程验收应当具备的条件?
 5.根据《水利水电建设工程验收规程》(SL223-2008),指出并改正事件四中的不妥之处,说明水利工程竣工验收应当具备的条件。

参考答案与解析:

相关试题

某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年1月底完工。根据设计要求,节制闸闸墩、船闸侧墙和底板采用C25、<br />F

[问答题]某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年1月底完工。根据设计要求,节制闸闸墩、船

  • 查看答案
  • 某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5~9月份为汛期,项目于2014年9月开工,计划2017年1月底完工,项目划分为节制闸和船闸两个单位工程。根据设计要求,节制闸墩、船闸侧墙和底板采用

    [问答题]某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5~9月份为汛期,项目于2014年9月开工,计划2017年1月底完工,项目划分为节制闸和船闸两个单

  • 查看答案
  • 某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5~9月份为汛期,项目于2014年9月开工,计划,2007年1月底完工,项目划分为节制闸和船闸两个单位工程。根据设计要求,节制闸墩.船闸侧墙和底板采

    [问答题]某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5~9月份为汛期,项目于2014年9月开工,计划,2007年1月底完工,项目划分为节制闸和船闸两个

  • 查看答案
  • 背景资料:<br />某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔

    [问答题]背景资料:某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每

  • 查看答案
  • 某水闸改建工程,共7孔,每孔净宽8.0m,主体工程包括闸室段、闸前防渗段、闸后消

    [案例分析题] 某水闸改建工程,共7孔,每孔净宽8.0m,主体工程包括闸室段、闸前防渗段、闸后消能工及两岸连接工程等。闸基防渗采用水平防渗铺盖与垂直防渗墙相结合的方式布置,闸室前端设置水泥深层搅拌防渗墙深8.0m,设计防渗长度56.86m,混凝土铺盖强度等级C25。启闭机房工作桥采用预制Ⅱ型梁结构,混凝土强度等级C30,支撑于墩顶排架上,其上布置启闭机房。施工中发生以下事件:事件1:深层搅拌防渗墙施工完成后,施工单位在指定的防渗墙中部钻孔,进行现场注水试验测定防渗墙的渗透系数,试验点数为2点。事件2:受吊

  • 查看答案
  • 某枢纽工程由节制闸、船闸和新筑堤防组成,节制闸14孔,每孔净宽10m,设计流量1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包人签订了施工合同。合同约定

    [问答题]某枢纽工程由节制闸、船闸和新筑堤防组成,节制闸14孔,每孔净宽10m,设计流量1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000

  • 查看答案
  • 背景:<br />某水闸工程共5孔,每孔净宽10.0m,闸室为钢筋混凝土开敞式结构,分离式底板,大底板厚8m,小底板厚0.9m,底板顶高程为29.8m;中墩厚5m,边墩厚2m(与岸墙结合布

    [问答题]背景:某水闸工程共5孔,每孔净宽10.0m,闸室为钢筋混凝土开敞式结构,分离式底板,大底板厚8m,小底板厚0.9m,底板顶高程为29.8m;中墩厚5m

  • 查看答案
  • 某水闸加固工程,闸室共3孔,每孔净宽8.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架.启闭机房及公路桥。加固方案为:底板坝面增浇50cm厚混凝土,闸墩外包37cm厚混凝土

    [问答题]某水闸加固工程,闸室共3孔,每孔净宽8.0m,底板坝面高程为20.0m,闸墩顶高程32.0m,坝顶以上为混凝土排架.启闭机房及公路桥。加固方案为:底板

  • 查看答案
  • 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台

    [案例分析题] 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。问题:(1)根据水利部1999年3月4日颁布的《水利工程质量事故处理暂行规定》(水利部令第9号),进行质量事故处理的基本要求是什么?(2)根据水利部1999年3月4日颁布的《水利工程质量事故处理暂行规定》(水利部令第9号

  • 查看答案
  • 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台

    [案例分析题] 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。问题:(1)根据水利部1999年3月4日颁布的《水利工程质量事故处理暂行规定》(水利部令第9号),进行质量事故处理的基本要求是什么?(2)根据水利部1999年3月4日颁布的《水利工程质量事故处理暂行规定》(水利部令第9号
