[问答题]
背景资料:

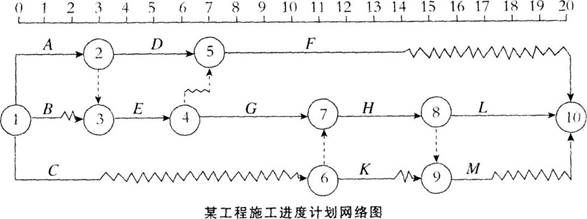

某工程施工进度计划网络图如下图所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程、涉及某专利技术的采用,故这3项工作只能由某一特定的施工队来完成。

问题:
在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这3项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。

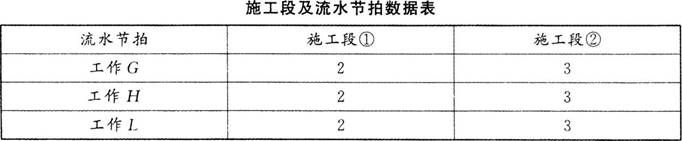

2.由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,工作G刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据如下表所示。

试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
3.哪些情况下应及时增加建筑物的观测次数或调整变形测量方案?
4.文明施工应包括哪些工作?
