[问答题]

背景资料:
某施工单位承接了一座80m+160m+80m预应力混凝土连续刚构桥。其中2号墩位于水中,河流平均水深达6m。施工期河流不通航,水面宽度240m。地质钻探资料揭示,有厚8~12m的粉质黏土覆盖层,覆盖层以下为黏土和砂性土,桩基设计采用钻孔灌注桩。
施工单位根据本桥的地质和水文情况,采用了施工栈桥、钻孔平台和钢板桩围堰等临时设施。栈桥基础施工有两个方案比选:①钻孔灌注桩基础;②钢管桩基础。

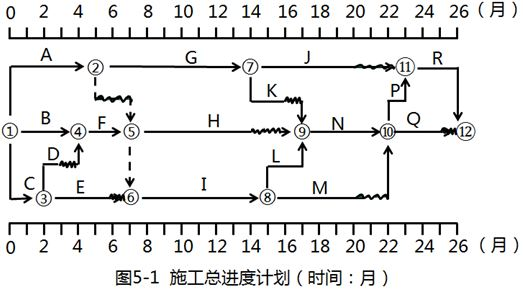

施工单位编制了施工进度计划交由监理进行审批,最终总监理工程师批准的施工总进度计划如图5-1所示,各项工作均按最早开始时间安排且均速施工。

事件1:工作D为基础开挖工程,施工中发现地下文物。为实施保护措施,施工单位暂停施工1个月,并发生费用10万元。为此,施工单位提出了工期索赔和费用索赔。
事件2:工程施工至第4个月,由于建设单位要求的设计变更,导致工作K的工作时间增加1个月,工作I的工作时间缩短为6个月,费用增加20万元。施工单位据此调整了施工总进度计划,并报项目监理机构审核,总监理工程师批准了调整的施工总进度计划。此后,施工单位提出了工程延期1个月、费用补偿20万元的索赔。
事件3:工程施工至第18个月末,项目监理机构根据上述调整后批准的施工总进度计划检查,各工作的实际进度为:工作J拖后2个月,工作N正常,工作M拖后3个月。
1、简述栈桥和钢板桩围堰的作用。
2、根据本桥水文地质情况,栈桥基础比选方案采用哪一个更合理?简述理由。
3、指出图5-1所示施工总进度计划的关键线路及工作A、H的总时差和自由时差。
4、针对事件1,项目监理机构应批准的工期索赔和费用索赔各为多少?说明理由。
5、针对事件2,项目监理机构应批准的工期索赔和费用索赔各为多少?说明理由。调整后的施工总进度计划中,工作A的总时差和自由时差是多少?
6、针对事件3,第18个月末,工作J、N、M实际进度对总工期有什么影响?说明理由。

参考答案与解析:
