[问答题]

【背景资料】

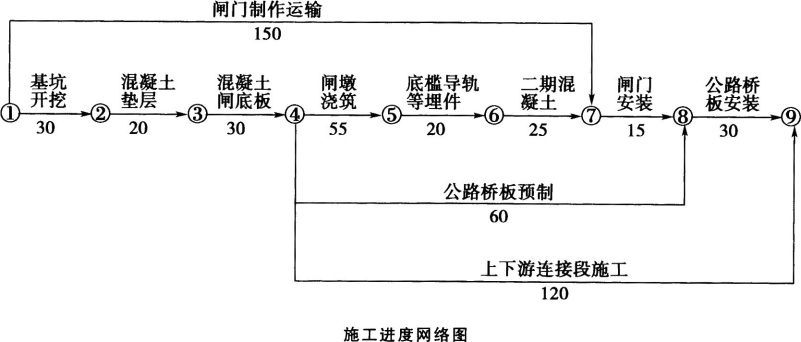

某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天)。

在施工中发生如下事件:
事件一;基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件二:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件三:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件四:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件五:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
问题:
 指出施工进度计划的计划工期,确定其关键线路。
 2.分别说明事件一至事件四的责任方以及对计划工期的影响。
 3.综合上述事件,计算该项目的实际工期?

参考答案与解析:

相关试题

【背景资料】<br />某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。<br /><img border="0" style=&qu

[问答题]【背景资料】某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。合同约定:工程所用全部材料.设备由承包人采购。如工程工期提前,奖励标准为1

  • 查看答案
  • 某双代号网络图如下图所示,单位(天),其计算工期为( )天。<br /><img border="0" style="width: 444px; hei

    [单选题]某双代号网络图如下图所示,单位(天),其计算工期为( )天。A.15B.17C.16D.21

  • 查看答案
  • 某双代号网络图如下图所示,单位(天),其计算工期为( )天。<br /><img border="0" src="https://img.zhaotib

    [单选题]某双代号网络图如下图所示,单位(天),其计算工期为( )天。A.15B.17C.16D.21

  • 查看答案
  • 某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。<br /><img border="0" style="width: 338px; h

    [问答题]某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为

  • 查看答案
  • 某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。<br /><img border="0" style="width:

    [单选题]某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。A.20B.21C.23D.25

  • 查看答案
  • 某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。<br /><img border="0" style="width:

    [单选题]某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。A.20B.21C.23D.25

  • 查看答案
  • 某工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。 <br /><img border="0" style="width: 2

    [单选题]某工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。 A.11B.12C.13D.14

  • 查看答案
  • 某工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。<br /><img border="0" style="width: 29

    [单选题]某工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。A.11B.12C.13D.14

  • 查看答案
  • 某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是(   )天。<br /><img border="0" style="

    [单选题]某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。A.20B.21C.23D.25

  • 查看答案
  • 一施工单位与建设单位签订了某桥梁项目的施工合同,项目的施工网络进度计划如下图所示:<br /><img border="0" style="width:

    [问答题]一施工单位与建设单位签订了某桥梁项目的施工合同,项目的施工网络进度计划如下图所示:施工网络进度计划(时间单位:月)工程实施到第5个月末检查时,A2工作

  • 查看答案
