[问答题]
某公司中标一座跨河桥梁,该桥跨河部分总长105m,上部结构为30m+45m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工,考虑周边环境复杂,下部结构采用沉井基础。

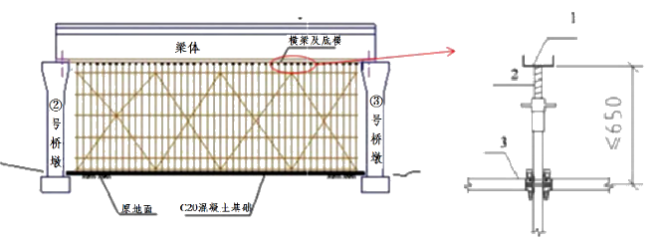

为满足河道18m宽通航要求,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架(见下图)。

项目部制定了相关施工专项方案,并对支架结构进行验算。对原地基进行压实处理后作为支架基础,支架施工前,对支架进行预压,支架搭设时,预留拱度考虑了:(1)支架和拱架在荷载作用下的弹性压缩;(2)支架和拱架在荷载作用下的非弹性压缩。
沉井基础施工,采用筑岛围堰就地浇筑和不排水下沉施工,制作沉井的岛面、平台面和开挖基坑施工的坑底标高,应比施工最高水位高出0.5~0.7m,保证岛体的稳定,坡面、坡脚不被冲刷。通过黏土胶结层或沉井自身重力偏轻下沉困难时,施工单位采用及时可靠的助沉措施。
针对沉井大体积混凝土施工中,采取分层、分块浇筑。施工混凝土分块浇筑时,块与块之间的竖向接缝面平行于结构物的长边;在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。梁体浇筑后进行了预应力的张拉,然后按要求拆除支架。拆除过程中发生支架倒塌,导致工程直接经济损失145万元。
【问题】
写出1、2、3的名称。
2.沉井的助沉措施可采取哪些方法?
3.本工程搭设的门洞应采取哪些安全防护措施?
4.指出承台大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
5.对支架进行预压的主要目的有哪些?
6.根据背景资料,该桥梁需编制哪些专项方案?
7.根据交通部颁布的《公路工程质量事故等级划分和报告制度》,背景中支架倒塌事故属于什么等级?说明理由。
