[问答题]

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师批准的施工总进度计划如图所示(时间:月),各工作均按最早开始时间安排且匀速施工。

事件1:工作D开始后,由于建设单位未能及时提供施工图纸,使该工作暂停施工3个月。停工造成施工单位人员窝工损失8万元,施工机械台班闲置费15万元。为此,施工单位及时提出工期和费用索赔申请。
事件2:工程进行到第11个月遇强台风,造成工作G和H实际进度拖后。由于台风影响,到第15个月末,实际进度前锋线如图所示。为此,施工单位及时提出工程延期2个月索赔。
事件3:工程施工中,施工单位项目部建立了“三定”、交接班等机械设备管理制度。
事件4:本工程在进行土钉墙施工时,墙面垂直高度与水平宽度的比值为1:0.15,土钉水平间距和竖向间距均为3m,土钉倾角为25°,注浆采用二次注浆工艺,第一次注纯水泥浆,注浆量为孔体积的0.3到0.4倍,第二次注水泥砂浆。喷射混凝土面层采用C20混凝土,面层厚度40mm。
【问题】

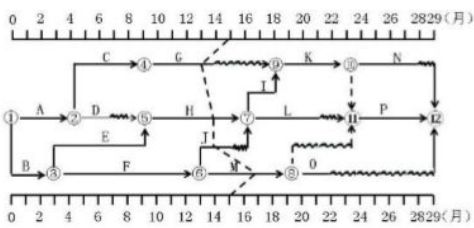

 根据图示实际进度前锋线,工作J和M的实际进度超前或拖后的时间分别是多少?对总工期是否有影响?
 2.针对事件1施工单位能索赔成立的工期和费用分别是多少?说明理由。
 3.针对事件2施工单位能索赔成立的工期是多少?说明理由。
 4.项目机械设备的使用管理制度还有哪些?其中“三定”制度的内容是什么?
 5.写出事件4中,土钉墙支护的不妥之处,并说明正确做法。
