[问答题]

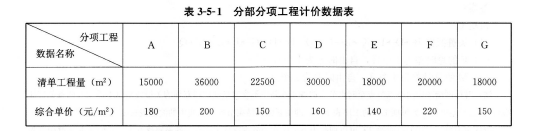

某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程清单工程量和投标综合单价见表3-5-1。工程合同工期12个月,措施项目费84万元,其他项目费100万元,规费费率为分部分项工程费.措施项目费.其他项目费之和的4%,税率9%。有关工程付款的条款如下:
 工程预付款为合同价的20%,在合同签订后15日内一次支付,措施项目费在前6个月的工程进度款中均匀支付。
 2.工程进度款每三个月结算一次。
 3.在各次工程款中按3%的比例扣留工程质量保修金。
施工期间第4~6个月分项工程结算价格综合调整系数为1。

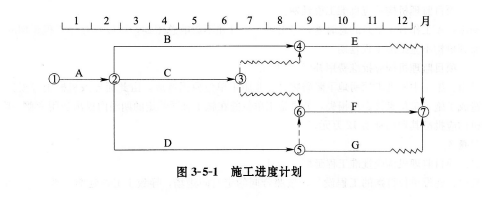

经监理工程师批准的进度计划,如图3-5-1所示(各分项工程各月计划进度和实际进度均为匀速进展)。

第6个月末检查工程进度时,B1作完成计划进度的1/2,C工作刚好完成,D工作完成计划进度的1/3。
问题:
 计算各分项工程的分部分项工程费.每月完成的分部分项工程费,把计算结果填入表3-5-3中。并列式计算工程预付款。
 2.根据第6个月末检查结果,绘制前锋线,并分析第6个月末B.C.D三项工作的进度偏差。如果后6个月按原计划进行,分析说明B.D工作对工期的影响。
 3.若承包方决定在第6个月后调整进度计划以确保实现合同工期,应如何调整(有关分项工程可压缩的工期和相应增加的费用见表3-5-2)?说明理由。

 4.按实际进度情况结算,第4~6个月应签发工程款为多少万元(假设期间无其他项目费发生,A工作按批准进度计划完成)?(计算结果均保留两位小数)

参考答案与解析:

相关试题

某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程清单工程量和投标综合单价见表3-5-1。工程合同工期12个月,措施项目费84万元,其他项目费100万元,规费费率为分

[问答题]某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程清单工程量和投标综合单价见表3-5-1。工程合同工期12个月,措施

  • 查看答案
  • 背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月,措施费84万元(含安全文明施工费为16万元),其

    [问答题]背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月

  • 查看答案
  • 背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月,措施费84万元(含安全文明施工费为16万元),其

    [问答题]背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同中的分部分项工程量清单工程量和投标综合单价见表5.3。工程合同工期12个月

  • 查看答案
  • 背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程量清单工程量和投标综合单价见表5-1。工程合同工期12个月,措施费84万元(含安全文明施工费为16万元),

    [问答题]背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程量清单工程量和投标综合单价见表5-1。工程合同工期12个

  • 查看答案
  • 背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程量清单工程量和投标综合单价见表5-1。工程合同工期12个月,措施费84万元(含安全文明施工费为16万元),

    [问答题]背景资料:某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分部分项工程量清单工程量和投标综合单价见表5-1。工程合同工期12个

  • 查看答案
  • 某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总费用为200万元,相应专业措施费用为16万元;安全

    [问答题]某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总

  • 查看答案
  • 某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总费用为200万元,相应专业措施费用为16万元;安全

    [问答题]某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲.双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项.总

  • 查看答案
  • 某工程项目业主通过工程量清单招标确定某承包商为中标人。双方签订的发承包合同包括的分项工程清单项目及其工程量和投标综合单价以及所需劳动量(68元/综合工日)如表6-5所示。工期为5个月。有关合同价款及支

    [问答题]某工程项目业主通过工程量清单招标确定某承包商为中标人。双方签订的发承包合同包括的分项工程清单项目及其工程量和投标综合单价以及所需劳动量(68元/综合工

  • 查看答案
  • 某工程项目业主通过工程量清单招标确定某承包商为中标人。双方签订的发承包合同包括的分项工程清单项目及其工程量和投标综合单价以及所需劳动量(68元/综合工日)如表6-5所示。工期为5个月。有关合同价款及支

    [问答题]某工程项目业主通过工程量清单招标确定某承包商为中标人。双方签订的发承包合同包括的分项工程清单项目及其工程量和投标综合单价以及所需劳动量(68元/综合工

  • 查看答案
  • 某工程执行《建设工程工程量清单计价规范》,分部分项工程费合计28150万元,不含安全文明施工费的可计量措施项目费4500万元,其他项目费150万元,规费123万元,安全文明施工费费率为3%(以分部分项

    [问答题]某工程执行《建设工程工程量清单计价规范》,分部分项工程费合计28150万元,不含安全文明施工费的可计量措施项目费4500万元,其他项目费150万元,规

  • 查看答案
