[问答题]
背景资料:
某公司中标承建开发区新建主干路含雨水管道工程,新建主干路全长85km,与现况外环(原有路)垂直相接,为已初具规模的开发区打通通向市区的交通,如图1所示。新建雨水管采用柔性接口钢筋混凝土管,管径DN800mm,位于路中,沿路敷设,管道基础采用碎石料换填处理。图中②.④沉砂井的落底深度30cm。管道安装完毕后,对①到⑤号井段间进行了闭水试验,试验段上游设计水头为2.2m。试验时恰逢过年期间,为确保试验正常进行,项目部采取了相关措施。
此外,为落实安全文明施工的要求,每月由项目经理带领,组织项目部各职能部门负责人参加,对项目现场当时施工的人员活动.实物状态.环境条件等进行全方位的安全检查。

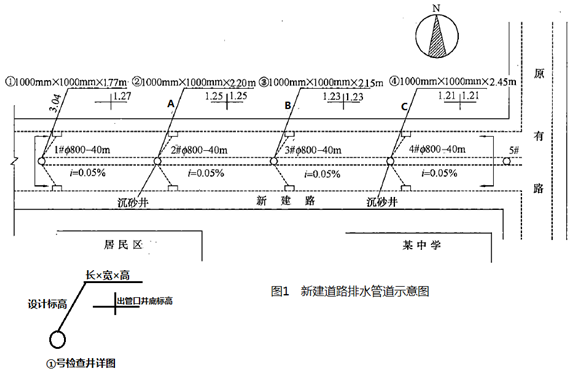

(1)列式计算图中A.B.C的值。(单位:m)
(2)确定闭水试验的试验水头。
(3)为确保试验正常进行,项目部采取了什么保证措施。
(4)补全施工安全检查的内容。
